Если дело не запланировать, то оно никогда не будет сделано. Планирование — ✨система✨, на которой строится деятельность человека и команды. Если с организацией плохо, то в делах будет хаос и неопределённость, продуктивность постепенно скатывается, а сроки начинают поджимать.
Работа в таком режиме нередко заканчивается эмоциональным выгоранием. Рассказываем, как минимизировать риски, грамотно планируя работу команды и личные дела, чтобы было время на отдых и всё остальное.
Что такое планирование и зачем оно нужно
— цикличный процесс, где ты определяешь цель и действия для её достижения с учётом сроков, объёма работы и ресурсов
Планирование иногда называют прогнозом, расписанием или списком задач. Но это не одно и то же.
| Планирование ➡️ | Прогнозирование ➡️ | Список задач ➡️ | Расписание ➡️ |
|---|---|---|---|
| Цикличный процесс, который определяет цель и метод её достижения с оптимальным расходом ресурсов | Вероятные оценки возможного результата и рисков проекта на основе уже имеющихся данных | Список действий для достижения цели или промежуточного результата. Не определяет зависимость задач, объём работы и исполнителей. Это учитывают во время планирования | Конкретизирует сроки проекта и дедлайны задач внутри этапов |
Планирование помогает упорядочить жизнь, но не только. Топ причин, почему нужно внедрять его в рабочие процессы:
- Понимать, зачем мы работаем и куда движемся, — чёткая цель и понятный план её достижения снижают неопределённость и помогают довести дела до конца
- Контролировать ход работ — планирование учитывает зависимости и контрольные точки, чтобы проверить промежуточный результат. Так проще отслеживать прогресс на пути к цели
- Структурировать процесс — проект в плане разделён на понятные этапы с задачами и подзадачами. У каждой есть приоритет, сроки, критерии приёмки и зависимости, чтобы последовательно работать
- Распределять ресурсы — планируют не только проекты, но и нагрузку исполнителей. Так ты меньше рискуешь сорвать дедлайны из-за сотрудника, который внезапно ушёл в отпуск в разгар работы
Результат планирования — согласованный порядок действий, который понятен каждому участнику проекта. План можно оформить как угодно, хоть с помощью стикеров на общей доске в офисе или в документе. Но суть не должна меняться.
🥇 Медаль для тех, кто хочет большего и не боится рисковать
→ Подробный гайд по масштабированию команд в 2026 годуПринципы и этапы эффективного планирования
Понять, что план оказался рабочим, можно по семи критериям: целенаправленности, реалистичности, согласованности, измеримости, гибкости, непрерывности и единству.
Целенаправленность и измеримость: все участники процесса понимают ожидаемый результат, в чём он измеряется и как его проверить. План должен начинаться с цели и конкретного результата. Далее объясним на примере.
Реалистичность и согласованность требуют учитывать доступность команд и зависимости между задачами. Перед началом работы нужно трезво оценить нагрузку исполнителя. Если дизайнер уже загружен в других проектах, то вряд ли он сможет срочно сделать крупную задачу. Зависимость отражает последовательность работы — невозможно записать эфир без предварительной подготовки.
Гибкость предполагает всегда проверять план на случай, если вводные изменятся. Если спикер заболел и не сможет участвовать в съёмках, то его придётся экстренно заменить или перенести вебинар.

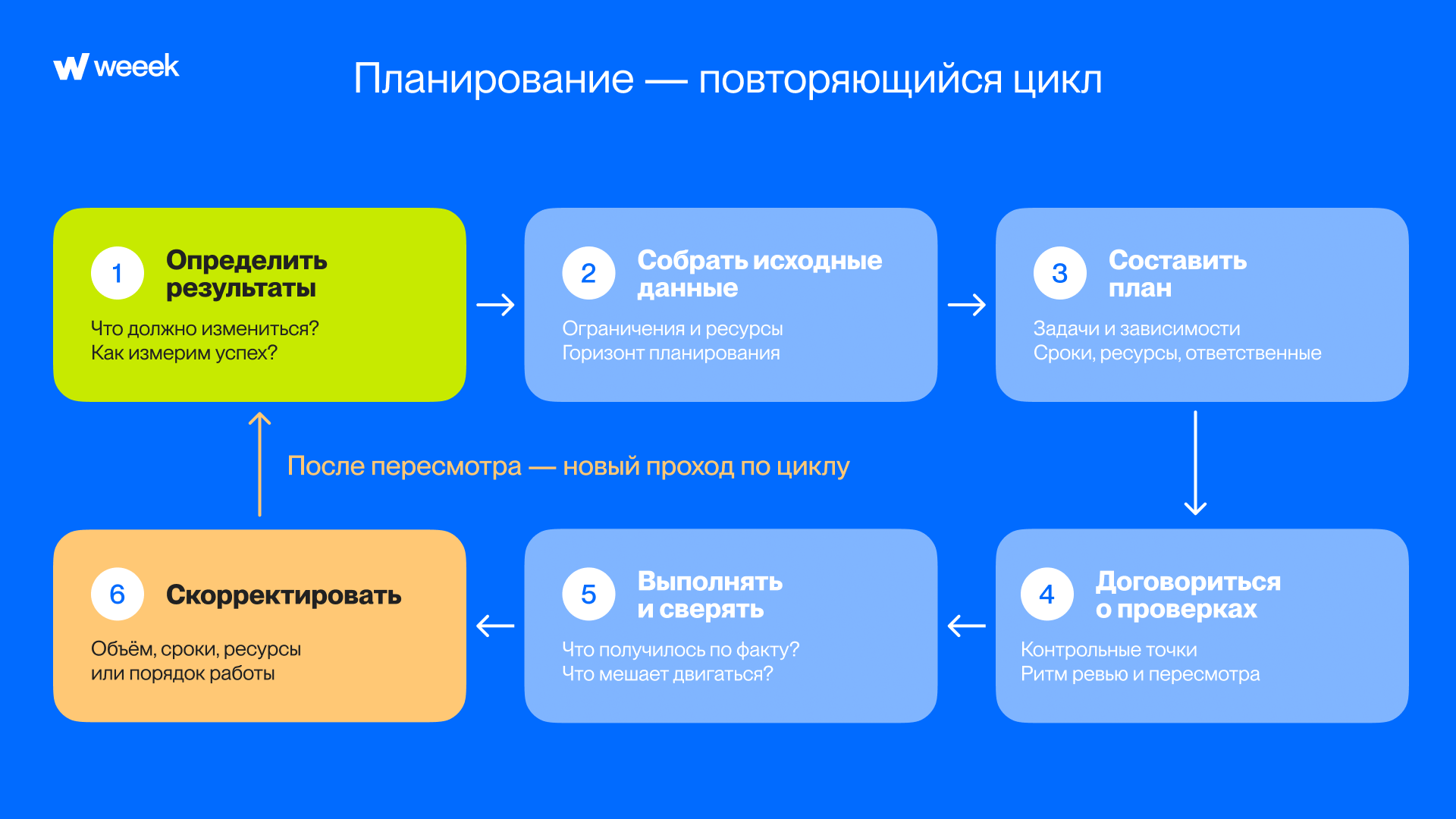

Непрерывность — цикличность и повторение действий каждый раз, когда работа по одному этапу заканчивается и начинается новый. Вот так процесс выглядит 👇

Единство: существует три уровня планирования — стратегический, тактический и операционный. Схема выше описывает процесс для каждого уровня в отдельности. Все они должны быть связаны и относиться к конкретной цели:
- Стратегический — топ-менеджмент с советом директоров определяют глобальные цели компании, миссию и стратегию развития на ближайшие три—пять лет. Горизонт каждого уровня планирования зависит от размера компании и амбициозности цели
- Тактический — руководители отделов или подразделений составляют план по достижению стратегических целей с промежуточными результатами
- Операционный — проектные менеджеры решают, какие задачи нужно выполнить за квартал, месяц или неделю, для того чтобы достичь промежуточных результатов
Планирование должно не только быть эффективным на бумаге, но и действительно помогать команде работать качественно и соблюдать сроки. Чтобы это понять, нужно проанализировать предыдущие циклы и обратить внимание на признаки, о которых рассказал наш эксперт.

Вторая — сколько работы прилетает вне плана. Если с каждым месяцем такой работы всё больше, значит, либо план не отражает реальность, либо мы не умеем говорить «нет»
Третья — когда команда узнаёт о рисках. Хорошо, если проблемы и зависимости видно уже на старте итерации. Плохо, если о них узнают за неделю до релиза
И самый простой признак, что план работает: команда сама его открывает и упоминает на созвонах. Если план живёт только в презентации для заказчика, команде он не помогает. Тогда он нужен только вам, чтобы красиво отчитаться
В этом разделе мы сделали акцент на управлении командой, но и в личных делах этот принцип работает примерно так же. Например, тебе нужно выучить иностранный язык.
- Начинаешь с глобальной цели. Подтянуть уровень английского языка до уровня B2 за год
- Ставишь себе промежуточные результаты на ближайший квартал или месяц. Через три месяца уметь говорить на свободную тему без пауз в течение трёх минут. Если промежуточные результаты оцениваешь раз в три месяца, значит, в твоём плане будут четыре контрольные точки
- Планируешь регулярные действия — что тебе нужно делать и как часто, чтобы добиться промежуточного результата
- Сравниваешь ожидание и реальность. Анализируешь, что можно улучшить, и начинаешь новый цикл планирования, пока не достигнешь главной цели
Методы и техники планирования
Планирование кажется сложным до тех пор, пока не научишься использовать инструменты, которые созданы, чтобы упростить и систематизировать этот процесс. Собрали основные палочки-выручалочки для работы команд и личных дел, чтобы тебе было проще адаптировать план под цели и не пришлось распыляться на мелочи, которых так много в рутине.
Для целей компании и направлений: OKR, дорожная карта и сценарное планирование
OKR (Objectives and Key Results) — цели по ключевым показателям. Методология по постановке целей и контролю результатов их достижения. Цель описывает желаемое изменение, ключевые показатели задают измеримые и проверяемые условия успеха. Действия для их достижения планируют отдельно.
OKR полезен, когда нужно сосредоточить внимание участников процесса на значимых целях и синхронизировать их работу. По OKR цель должна быть настолько амбициозной, что её нереально достичь на 100%.
Дорожная карта (Roadmap) показывает направление, основные приоритеты и крупные этапы развития продукта или проекта в течение ближайших нескольких месяцев. Помогает визуализировать последовательность этапов работы без детализации каждого действия. Её используют, когда команде важно синхронизироваться с заказчиком и управлять его ожиданиями. Например, так выглядит кусочек дорожной карты Weeek.

Сценарное планирование исследует все возможные варианты развития проекта в будущем и определяет, как реагировать на возможные ситуации, которые могут произойти в теории. Цель — быть готовым к любому варианту развития событий, чтобы не растеряться в кризисные моменты.
Инструмент подразумевает серьёзную аналитику рынка и внешних факторов, влияющих на окупаемость работы команд. Можно воспользоваться простым методом «А что будет, если...» или подключить SWOT-анализ, чтобы выявить возможные угрозы. Подходит командам и компаниям, которые работают в условиях неопределённости и на чью работу влияет рынок, поведение пользователей или развитие технологий.
Для сроков и зависимостей: календарный план и диаграмма Ганта
Календарный план — документ-схема, который связывает этапы проекта с конкретными сроками, отображает зависимости задач, ответственных и контрольные точки. Его используют, когда нужно визуализировать и упростить сложные процессы.
С помощью календарного плана можно отслеживать и контролировать нагрузку сотрудников. Работник может сослаться на схему и доказать, что ещё один проект в работу он взять не сможет. Документ с планом обычно отображают на диаграмме Ганта или с помощью таймлайна.
Диаграмма Ганта отображает этапы работ, задачи и зависимости, но ещё нагляднее. Это график с двумя осями: вертикальная — задачи и этапы работ, а горизонтальная — время, которое сотрудник тратит на их исполнение. Задача выглядит как «колбаска» — чем она длиннее, тем больше времени требуется.
На диаграмме можно с первого взгляда отследить зависимости и увидеть, какие задачи идут параллельно друг другу. Так проще планировать сроки проекта с учётом метода критического пути, то есть минимального количества времени на работу над связанными задачами, при условии, что любой перенос дедлайнов влияет на дальнейший ход работ.
Для потока задач: Kanban-метод
Канбан-метод помогает командам управлять потоком задач и доставлять ценность продукта до конечного пользователя. Основной инструмент — Канбан-доски, которые базово разделены на колонки Сделать → В работе → Готово.
Колонки можно назвать по-другому и добавить дополнительные, если потребуется. Главное, чтобы они отражали этап, через который проходит задача — карточка, которую ты перетаскиваешь слева направо в зависимости от её статуса.
Ещё доски сразу отражают слабые места в процессе. Например, если в одной колонке скапливается много незавершённых задач, значит, с этим этапом что-то не так и надо вмешаться в работу команды.
Для приоритетов и личной работы: матрица Эйзенхауэра, 1–3–5 и тайм-боксинг

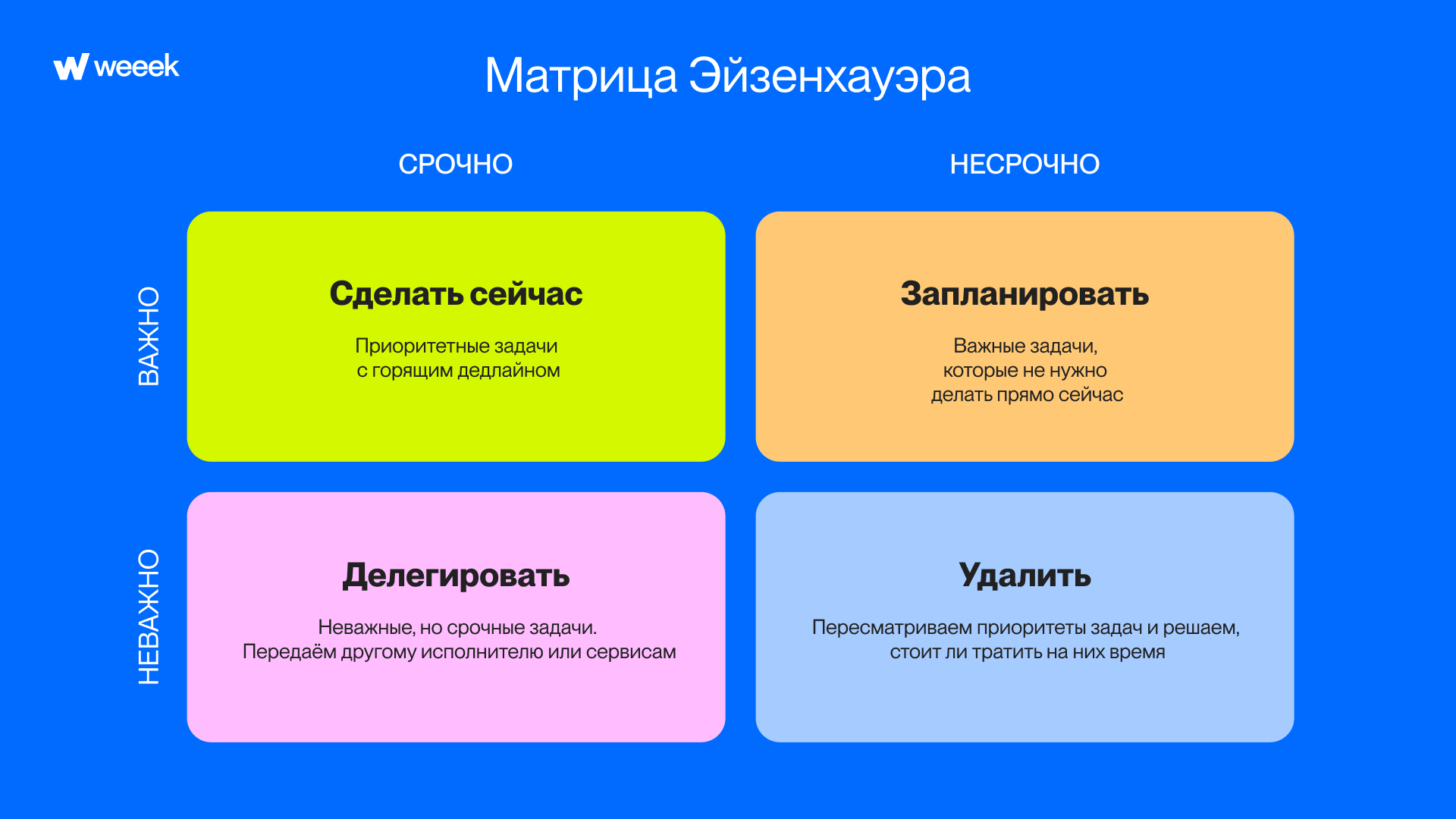

Матрица Эйзенхауэра помогает определиться с приоритетами задач. Она выглядит как четыре блока, где ты распределяешь дела в зависимости от их срочности и важности. Долго расписывать не будем — проще показать.

Матрица выручает, когда на работе или в бытовых делах помимо текущих задач тебе постоянно накидывают ещё сверху и в моменте ты не можешь понять, а стоит ли вообще тратить на это время и нервы.

Правило «1–3–5»: каждый день планируешь одно крупное, три средних и пять мелких дел. Считается, что девяти важных и срочных задач достаточно, чтобы быть продуктивным и двигаться к своей цели. Правило «1–3–5» помогает концентрироваться и повышает мотивацию за счёт выполнения простых, но важных дел.
Тайм-боксинг, тайм-блокинг или блокировка времени (называй как хочешь) — смысл техники в том, чтобы разделить день на тайм-боксы от 30 до 60 минут. В каждый промежуток нужно «запихнуть» по задаче.
Как только время одного блока вышло, делаешь перерыв и переходишь к следующей задаче с ограниченным таймингом. При этом необязательно доделывать работу до конца.

Как составить рабочий план
Рабочий план отвечает на три вопроса: что делаем, кто делает и к какому сроку. Разберём на примере.
Команда онлайн-школы запускает лендинг нового курса. Цель из первого шага — 200 заявок с лендинга к 1 декабря. В команде четыре человека: маркетолог Лиля, копирайтер Лера, дизайнер Алексей и разработчик Денис. Лиля ведёт проект и собирает план в Weeek.
1. Разбей цель на этапы
Иди от результата назад: что нужно, чтобы лендинг принимал заявки? У Ани вышло пять этапов: тексты, дизайн, вёрстка, форма заявки с выгрузкой в CRM и запуск рекламы.

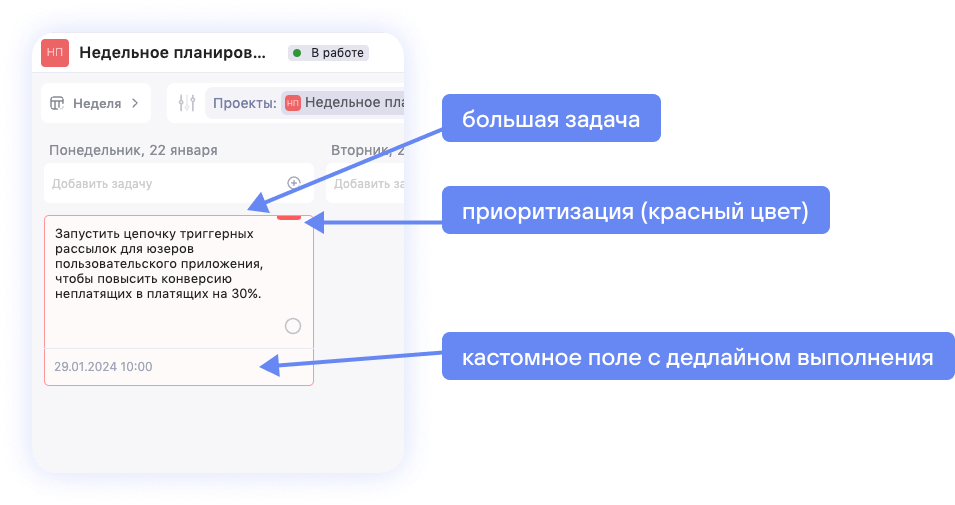

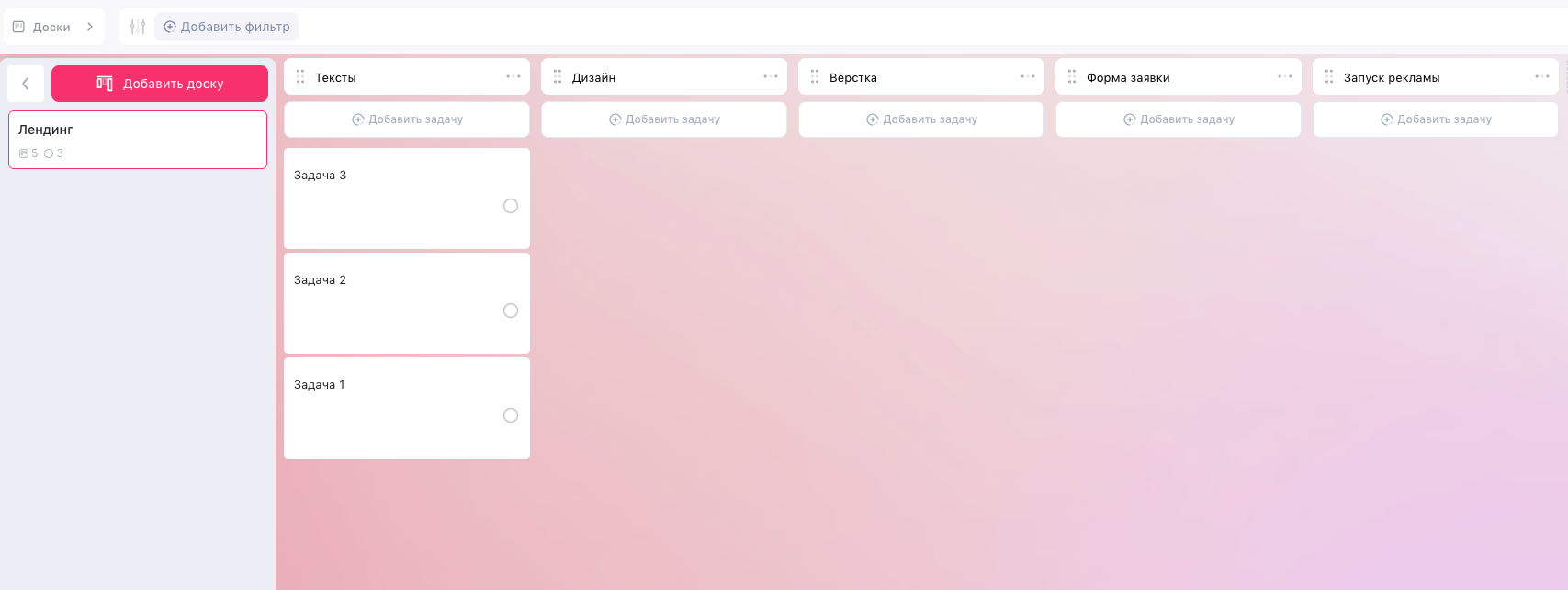

В Weeek Лиля заводит проект «Лендинг курса» и переносит этапы на Канбан-доску.

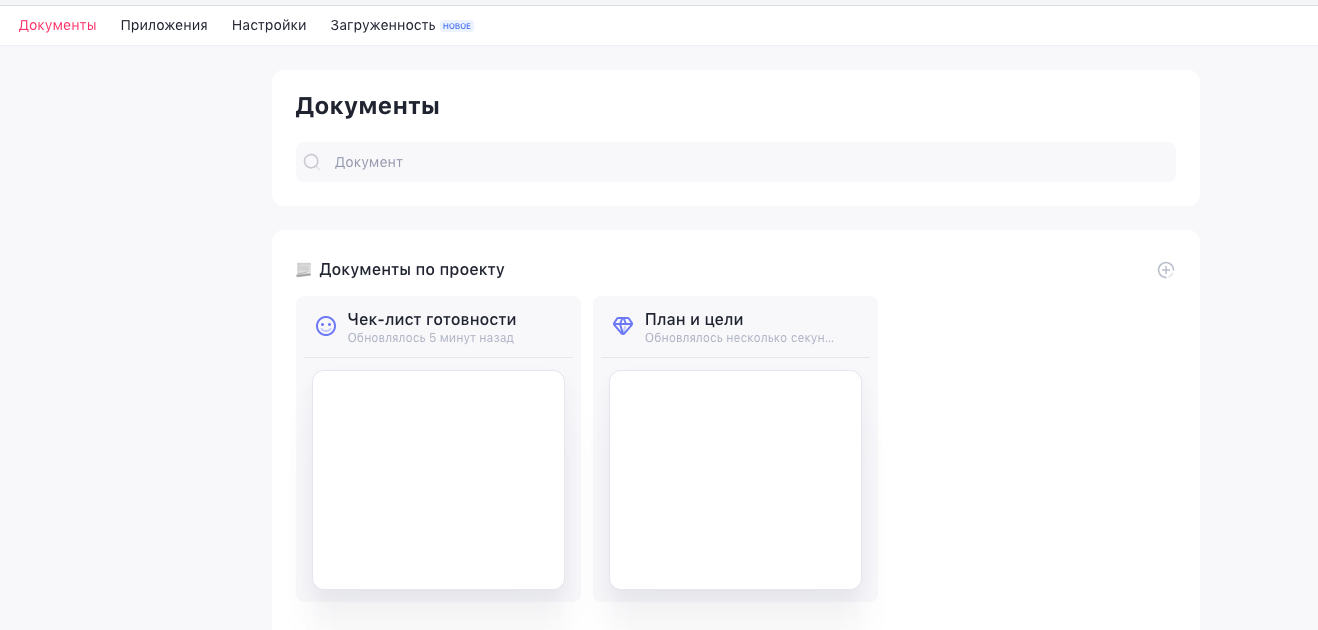

Дальше Лиля кладёт план и цели, а также чек-лист готовности во вкладку Документы. Теперь команда видит самое важное в одном месте.

2. Разложи этапы на задачи

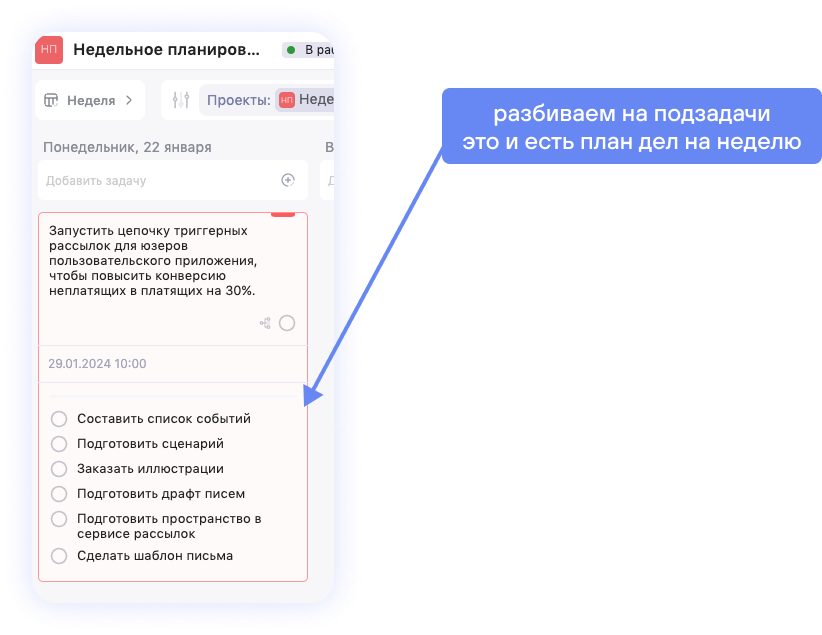

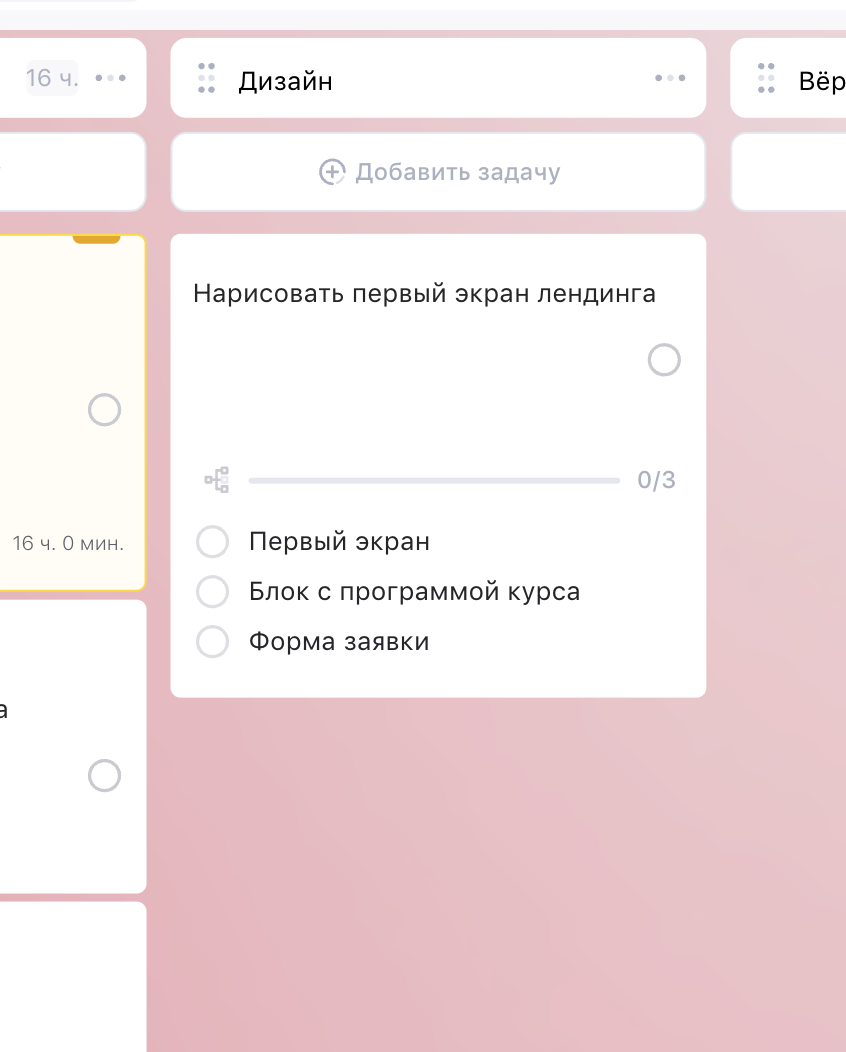

Формулируй задачу по схеме «глагол + результат». Например, задачу «Дизайн» непонятно, когда закрывать. А вот «Нарисовать первый экран лендинга» Алексей закроет за день.
В Weeek крупную задачу можно разбить на подзадачи. В задаче «Сверстать лендинг» у Дениса три подзадачи: первый экран, блок с программой курса и форма заявки. У каждой свой срок.

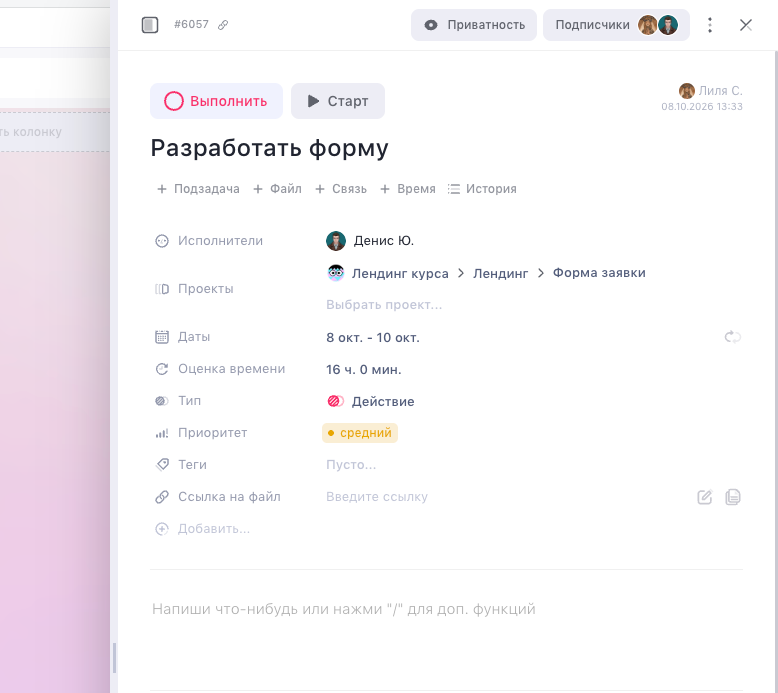

3. Назначь исполнителей и оцени время
У каждой задачи один исполнитель. Если их двое, каждый будет ждать хода от второго. Срок пусть оценит сам исполнитель: Денис лучше Лили знает, сколько часов уйдёт на форму.

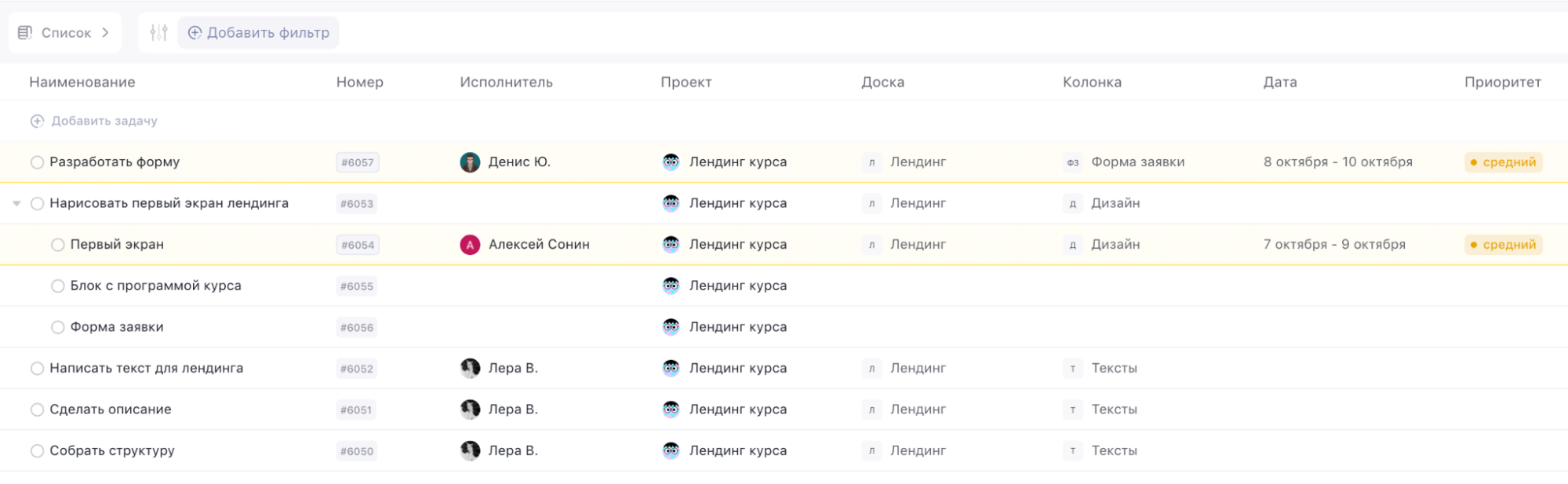

В режиме Список видно, у кого сколько задач. Если у Дениса пять задач на одну неделю, а у Леры одна, Лиля заметит перекос до начала работы.

4. Поставь сроки и свяжи задачи
Найди задачи, которые ждут друг друга. Миша не начнёт дизайн без текстов Леры, а Денис не сверстает страницу без макета. Сроки ставь от финала: реклама стартует 10 ноября, значит, лендинг должен работать к 7 ноября.

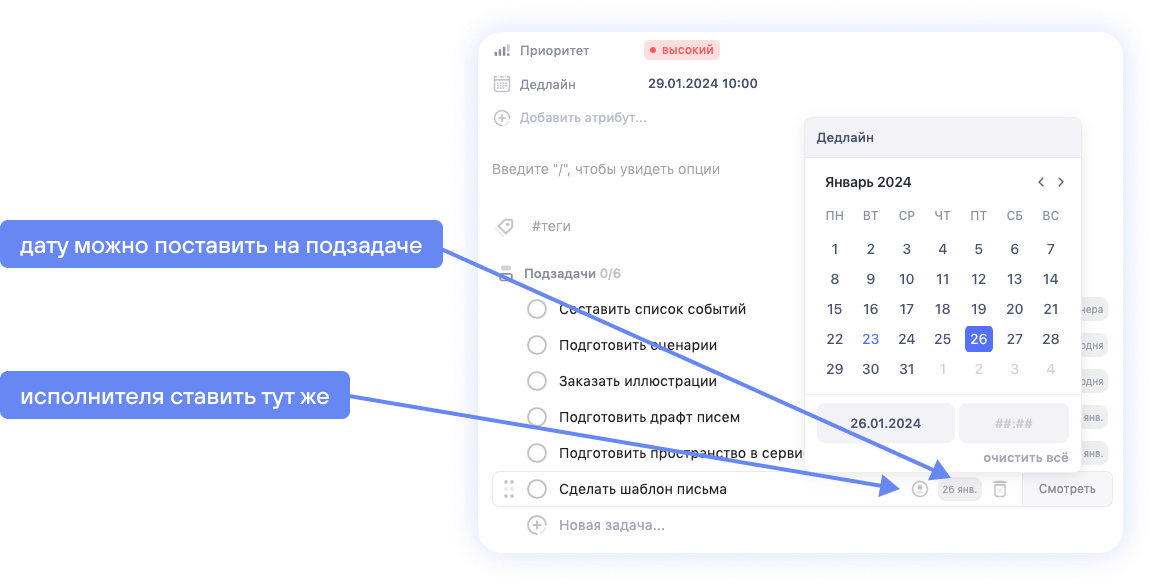

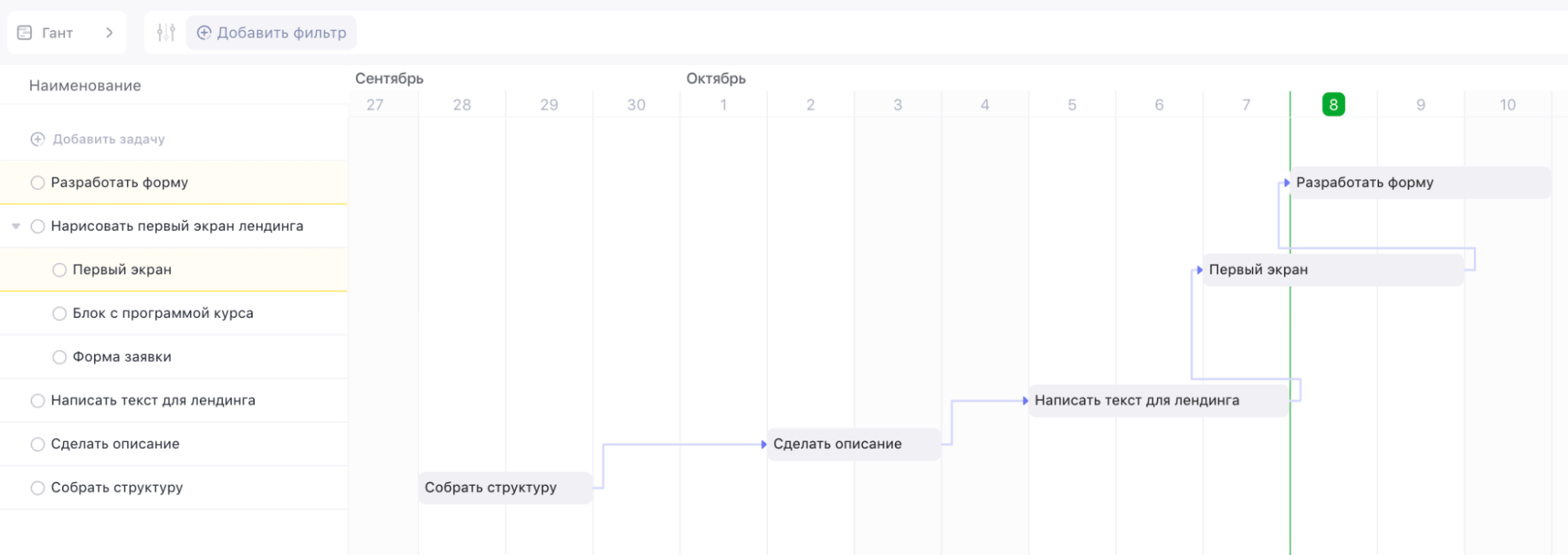

В режиме Гант Лиля растягивает задачи по датам и соединяет их стрелками. Блокирующая связь не даст закрыть вёрстку, пока Миша не сдаст дизайн. Если Лера задержит тексты на три дня, по стрелкам станет понятно, какие задачи пойдут следом.

5. Заложи запасное время и проверку

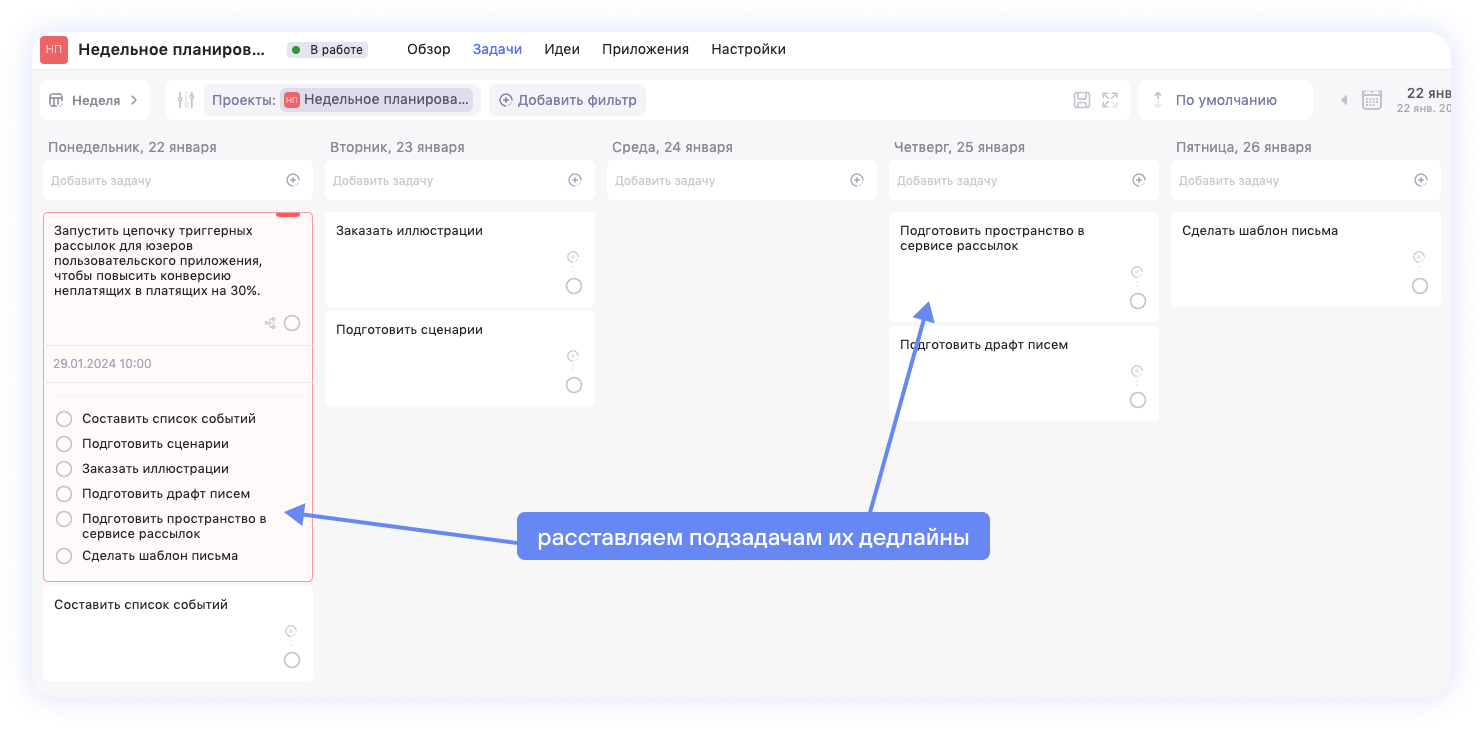

Добавь к оценкам 20–30% времени на правки, больничные и другие обстоятельства. Даты проверок, 15 и 30 ноября, лучше поставить в план отдельными задачами, иначе о них забудут.

В Weeek Лиля заводит задачи «Сверить число заявок» на эти даты. В задаче про форму она ставит себя утверждающей: Денис не закроет задачу, пока Лиля не отправит тестовую заявку и не найдёт её в CRM.

Как контролировать и корректировать план
Раз в неделю сверяй план с фактом: какие пункты чек-листа команда уже закрыла, успевает ли к сроку и где срочно меняла план. Если она отстаёт уже на первой неделе, время наверстать ещё есть. За день до дедлайна будет поздно.

Поэтому про свои ошибки я первым говорю на статусах: команда копирует поведение руководителя быстрее любого регламента. И это работает в обе стороны. Если команда не может указать мне на ошибку, про свои она тоже будет молчать
