Что такое скоуп в проекте и почему он так важен
📌 Scope проекта (от англ. «объём») — всё содержание проекта: цели, главные задачи, результаты и ограничения проекта.

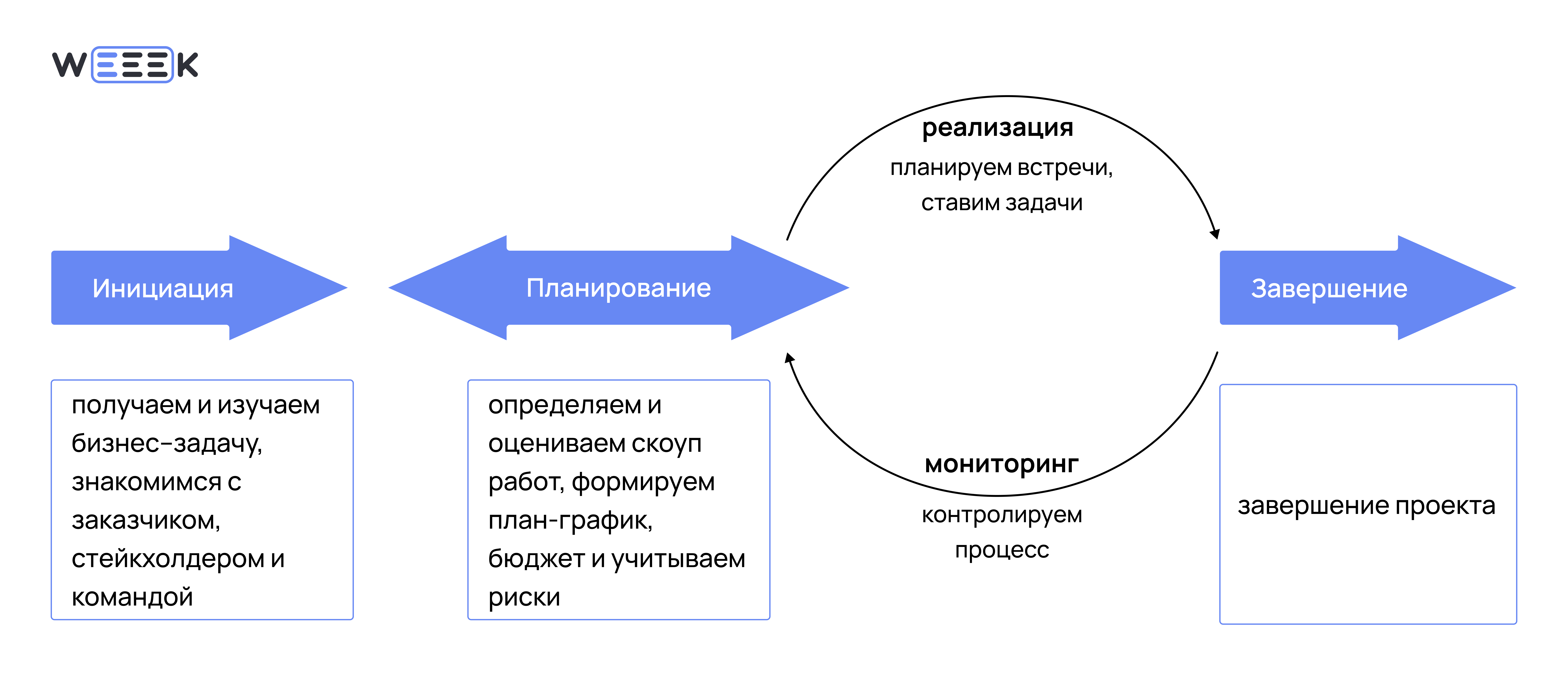

Скоуп формируется на этапе планирования. Вот, где это находится в жизненном цикле проекта:
Скоуп позволяет определить суть проекта, рассчитать ресурсы и контролировать получение результата. Если прописать и зафиксировать скоуп, будет меньше глобальных недопониманий — когда часть команды рассчитывает на один объём работ, а по факту он другой.
❗Не менее важная работа — контролировать то, что в проект не входит. По статистике Института управления проектами PMI, 52% проектов бесконтрольно расширяются по ходу реализации. Проектная команда обрастает новыми хотелками и задачами от заказчика, неуклонно теряя фокус, перерастая бюджет и адекватную рабочую нагрузку.
Именно правильный скоуп поможет выстроить отношения с заказчиками, довести команду до нужного результата и защитить людей от переработок и претензий.
Расскажем, как сформировать скоуп из того, что должно войти в проект, — и как защитить его от разрастания.
Элементы Scope. Что входит в объём проекта
Скоуп проекта умещается во внушительный набор документации. Вместе эти документы складываются в инструмент для управления ходом проекта и общения команды.
- Цель проекта — результат, который нужно получить
- Функциональные требования — как именно итоговый проект должен работать, какие функции выполнять и потребности закрывать
- Технические требования — описание технологий, нужных при создании проекта (если требуются)
- Нефункциональные требования — характеристики проекта, которые не связаны напрямую с техническими требованиями и функциями (например, удобство, красота, новаторство)
- Структурная декомпозиция работ, WBS, Work Breakdown Structure — верхнеуровневая дорожная карта этапов работы и крупных промежуточных результатов
- Ограничения — бюджет, графики и ресурсы
- Требования к результатам — критерии приёма промежуточных и финальных результатов
- Допущения проекта — предположения, которые могут влиять на ход и результаты проекта
- Управление изменениями — набор правил и ограничений, которые принимают или отвергают изменения в scope проекта
- План управления scope — описание того, как будет определяться, документироваться, утверждаться и контролироваться scope на протяжении всего жизненного цикла проекта
- Список стейкхолдеров — или заинтересованных сторон
- Команда — с прописанными ролями и зонами ответственности

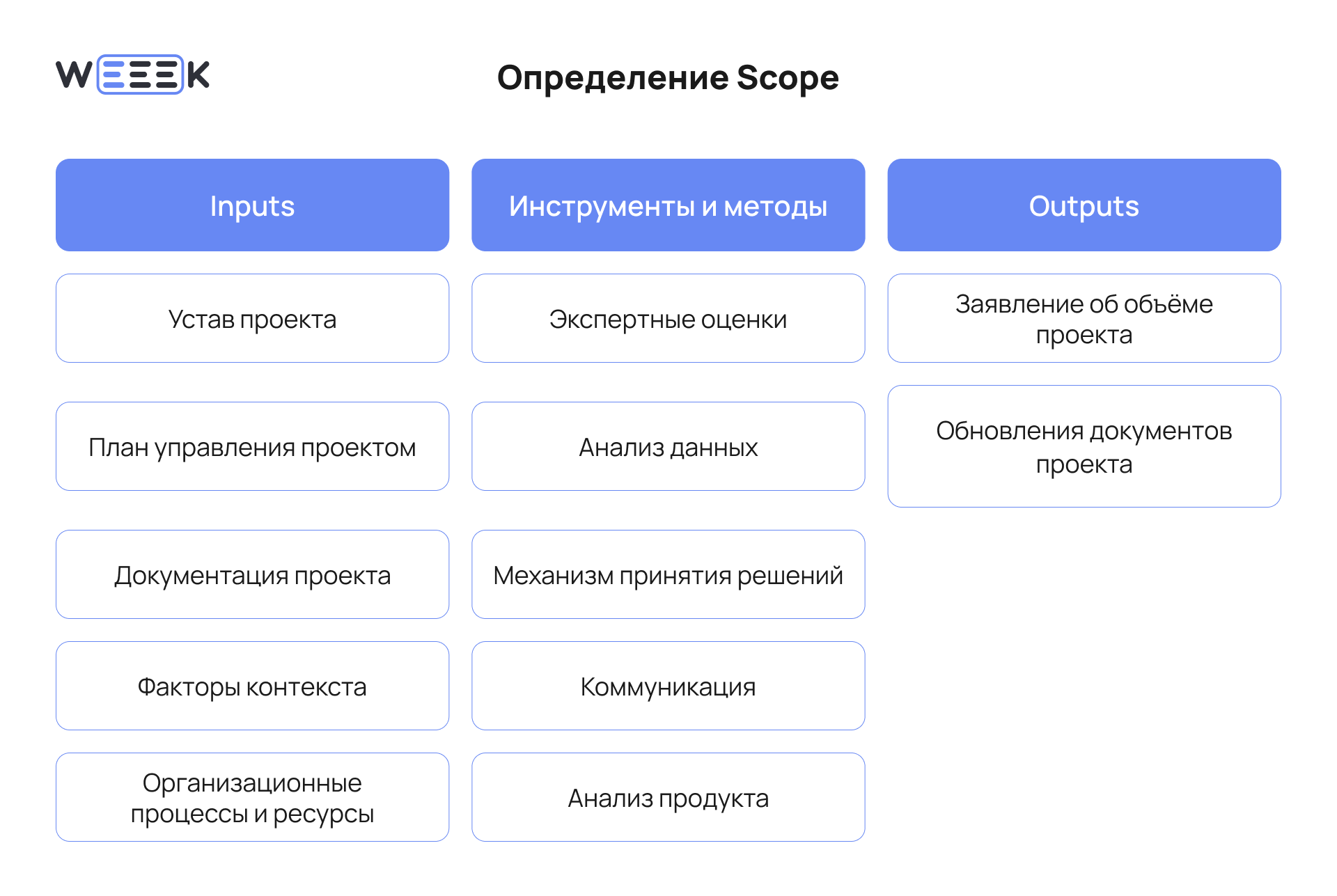

Таков состав скоупа по PMBOK. Согласно своду, объём проекта детально прописывается в документе «Содержание проекта» (Scope Statement).
В некоторых методологиях свои стандарты скоупа. К примеру, в P3.express его уместили в четыре документа: резюме, реестр последующих действий, карту результатов и реестр здоровья проекта.
Сколько бы документов ни содержал скоуп, он описывает всего три вещи:
- состав результата
- требования, критерии приёмки и метрики успеха (или провала)
- и ограничения — то, что в проект не входит
Об этом «не входит» — давай отдельно и на примере.

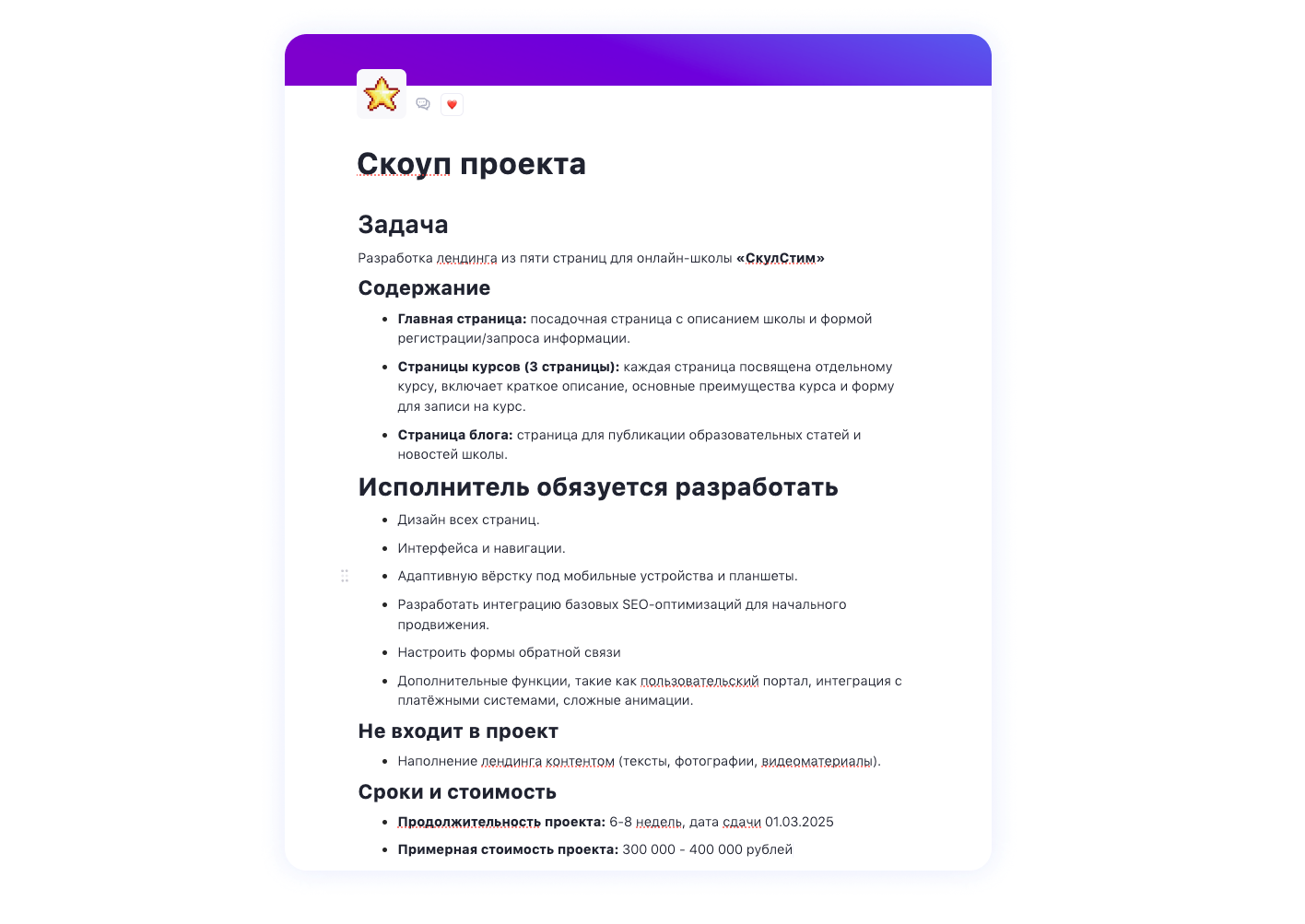

Скажем, наш проект — разработать сайт. Мы полностью берём на себя разработку сайта так, чтобы он работал и выполнял задачи заказчика. При этом мы не будем наполнять сайт контентом: выбирать фото и видео, придумывать тексты и описание форм — потому что мы не контент-маркетологи, а разработчики.
Тогда в скоуп проекта войдут: описание функциональности сайта и технических характеристик, требования к дизайну, интеграции, описание количества страниц, форм и даже скорости загрузки.
И отдельной строкой будет прописано: исполнитель не отвечает за наполнение сайта контентом.
☝️ Если не позаботиться об описании того, что в скоуп не входит, то придёт монстр «ползучий скоуп».
«Ползучий скоуп»: почему растёт объём работы и как управлять изменениями
Разрастание объёма проекта из незапланированных целей, задач и требований называют «ползучий скоуп», или Scope creep (от англ. «ползать», «подкрадываться»).
Это как стул с одеждой: сначала на нём висела только рубашка, но постепенно появились и пиджак, и плед, и носочки. И вот стул стал вешалкой, на нём нет свободного места и невозможно сидеть.
В руководстве PMBOK Scope creep описывается так: «Добавление функций и возможностей (сферы действия проекта) без учёта влияния на время, затраты и ресурсы или без одобрения заказчика».
Страшный сон проектной команды!
Рассказываем, почему так происходит и что с этим делать.
Причина 1. Требования не были чётко определены на старте
Это когда объём вовсе не определён — несуществующий скоуп разрастётся в первую очередь.
Это следствие халатности или недальновидности. Команда либо поторопилась со стартом проекта, либо вовсе решила не заниматься «крючкотворством» планирования.
Получается, что ожидания двух сторон — заказчика и проектной команды — вообще не сопоставлены и нигде не прописаны.
Как не допустить
Не создавать скоуп Шрёдингера — когда он будто бы есть, а по факту неизвестно. И не полагаться на устные договорённости, когда, мол, и так понятно.
Вместо этого письменно зафиксируйте ожидания и обещания, пропишите все составные части скоупа.
Причина 2. Заинтересованные стороны не вовлечены или не оказывают поддержки
Непросто оправдать ожидания тех, кто не включён в процессы проекта. Чем меньше команда общается с заинтересованными сторонами на старте, тем больше ненужной работы будет в конце.
Как не допустить
Первое — выстроить правила коммуникации. На старте заполните с заказчиком бриф и проговорите взаимные ожидания на нескольких встречах.
Второе — определить ответственных лиц за принятие решений и распределить роли. Здесь пригодится матрица RACI — таблица, в которой расписаны роли людей, задействованных в проекте.
👉 Всё о матрице RACI и её сестре DACI
Третье — договориться о регулярной коммуникации по ходу проекта. Например, раз в месяц команда проекта отчитывается о промежуточных результатах.
Причина 3. Задачи оказались сложнее, чем задумывалось
Это может произойти, например, из-за неопытности проджект-менеджера. Или если поторопиться с оценками и присвоить их задачам без весомых оснований.
Как не допустить
Чтобы адекватно оценить сложность работы, понадобится референс. Стоит собрать мнения команды и опереться на её опыт работы с аналогичными задачами или проектами.
Не помешает поискать также референсы на рынке и спросить более опытных коллег.
Причина 4. Скоуп растёт вместе с желаниями заказчика
Это когда капитанский совет — оговорить содержание проекта до старта работы и зафиксировать его в договоре — не сработал.
Просто высечь скоуп в камне почти никогда не получается: в реальности сложно наперёд продумать все тонкости. Нормально принимать и реализовывать новые идеи от заказчика, пока это не переходит границы разумного.
С этим надо научиться работать — выстроить процесс контроля изменений.
Как управлять изменениями
Какой формат управления изменениями подойдёт, зависит от конкретного проекта.
Иногда можно на старте заложить люфт в графике и в бюджете на дополнительную работу. А может понадобиться допсоглашение к договору: в нём прописываются новые задачи, дополнительный бюджет и сроки.
❗Сдерживать «ползучий скоуп» должен набор правил и ограничений. В нём описывают порядок приёма новых желаний от заказчиков и как команда принимает решение. Новые договорённости тоже фиксируют в описании скоупа.
Как определяют scope проекта
Шаг 1. Собрать информацию
Составление scope начинается с обсуждений и созвонов.
Если проект внешний, нужно провести подробный брифинг заказчика. Как это сделать, мы писали в другой статье.
Как правило, проходит созвон, на котором определяют основные требования к заказу. Затем составляется бриф — он поможет определить скоуп проекта подробнее. После — ещё один созвон, где требования уточняются.
Параллельно с составлением брифа не будет лишним связаться с командой, чтобы оценить сложность работы. И после уточнения требований надо выйти к команде и презентовать старт проекта.
Шаг 2. Определить цели и содержание
Всю информацию, которую собрали на первом этапе, собираем в отдельный документ. Это может быть одностраничное техническое задание либо подробный набор технической документации.
На этом этапе уже должны быть известны первые ограничения: срок, бюджет, ресурсы. Они прописываются в документации проекта.
По итогам должна получиться чёткая цель, лаконично описанная в одном предложении. Можно воспользоваться фреймворком SMART.
👆 И помним — отдельно прописываем, что в проект не входит.
Шаг 3. Приоритизировать, составить иерархию и декомпозицию работ
Структура работ составляется с помощью WBS — модели планирования проекта через декомпозицию. Задачи группируются по этапам, стадиям проекта, содержанию или исполнителям с помощью визуальных инструментов по типу Mind Map.
Цель проекта будет отправной точкой для составления модели. Все этапы и задачи должны отвечать на вопрос: «Что нужно сделать для достижения цели?».
Например, мы хотим организовать корпоратив. Нужно составить список гостей, определить бюджет, забронировать кафе, согласовать меню, найти ведущего и организовать трансфер.
- Создаём план WBS. Большую сущность проекта дробим на мелкие задачи. Проект: проведение корпоратива, этап: организация трансфера, задача: аренда микроавтобуса.

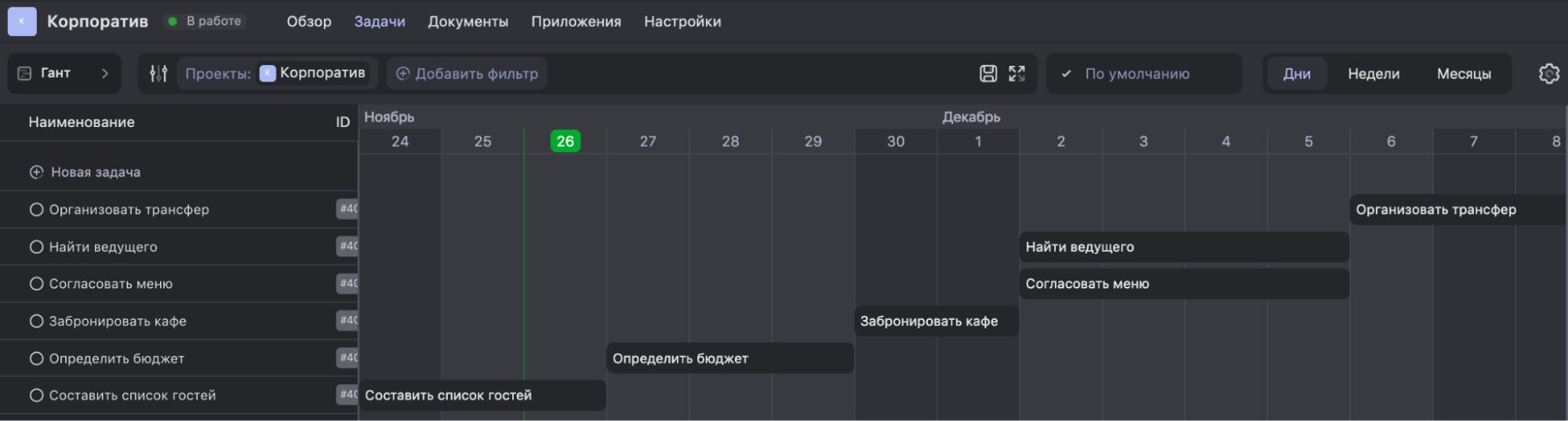

- Составляем график работ. На таймлайне отмечаем вехи проекта и переносим их на диаграмму Ганта. Там пишем сроки каждого этапа: с 24 по 26 ноября составляем список гостей, с 27 по 29 ноября определяем бюджет и так далее. Закрепляем задачи за исполнителями: кто отвечает за меню, кто за трансфер, а кто за гостей.
- Переносим всё на календарный план, где декомпозированные задачки получают свои дедлайны.

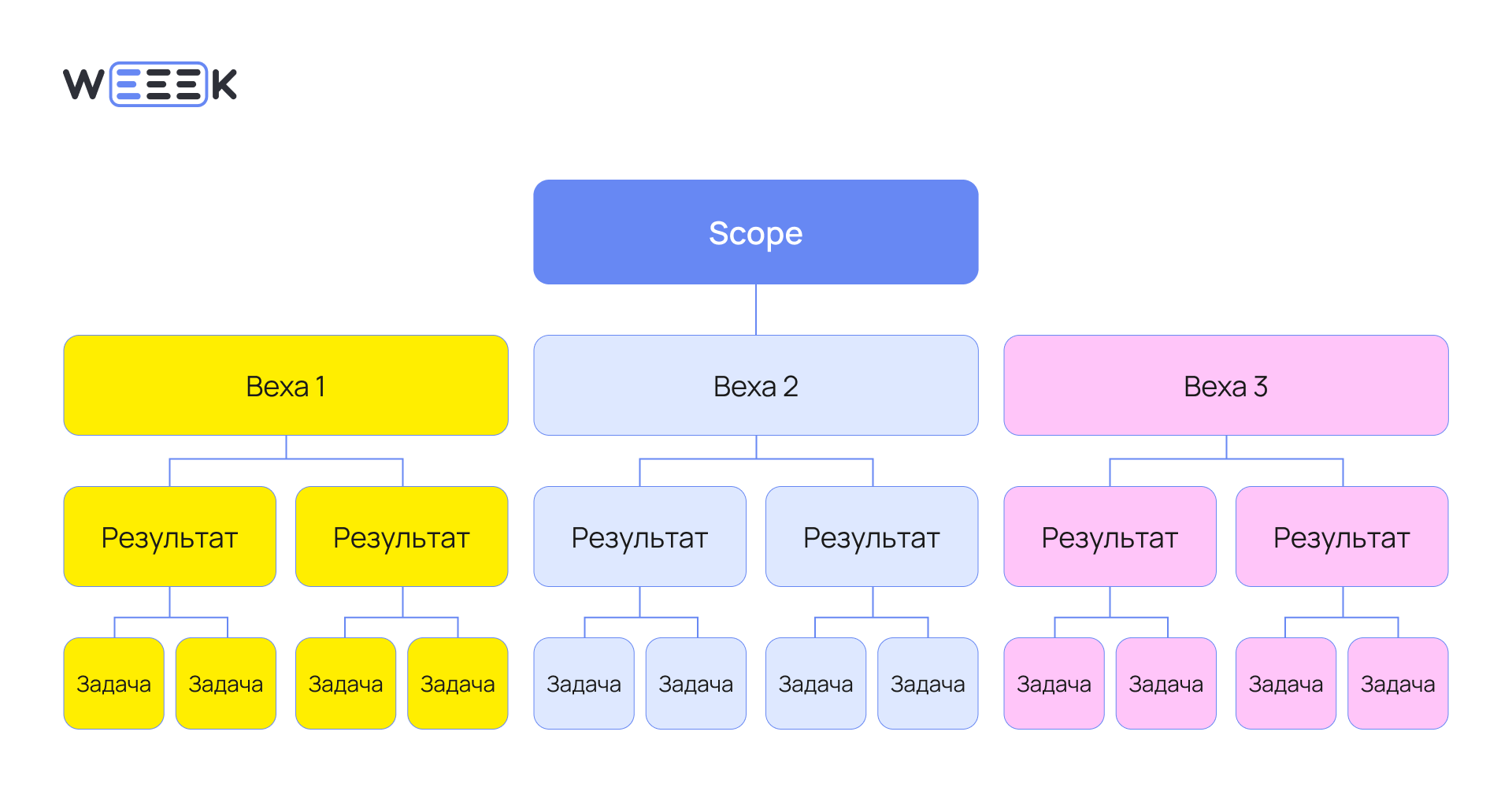

Этот процесс и называется структурной (или иерархической) декомпозицией работ. Выглядеть он будет примерно так:
📎 Подробнее о календарном плане проекта
Шаг 4. Составить критерии приёма результатов
Мы согласовали меню с мясным блюдом, рассчитывая на шашлык или стейк, а получили колбасную нарезку. Хотя это тоже блюдо из мяса, мы видели стол по-другому.
Чтобы такого не случилось, нужно составить критерии приёмки результатов — основную форму документирования требований. Их цель — объяснить условия, которым должен соответствовать продукт, чтобы быть принятым.
На что здесь ориентируемся: критерии должны быть конкретными, измеримыми, достижимыми и готовыми к тестированию.
Покажем на примере.
User Story: одно горячее блюдо из мяса с гарниром.
Критерии приёмки: это свиной шашлык или стейк на выбор, размер порции 300 г. Прилагается гарнир на выбор: овощной салат или картошка фри, размер порции 150 г.
Шаг 5. Прописать ограничения и правила управления изменениями
Ограничения могут быть по закону — когда вы не можете изменить порядок начисления НДС и это накладывает ограничения на проект. Или по бюджету, когда нельзя выходить за рамки определённой суммы. Всё это нужно прописать в скоупе.
При необходимости скоуп можно изменить с помощью реестра управления изменениями. Проекты редко проходят без единой корректировки, поэтому важно документировать любые договорённости и фиксировать скоуп перед подписанием договора.
Изменения бывают как со стороны заказчика, так и со стороны команды.
В первом случае цепочка будет выглядеть так: получаем запрос от клиента ➡️ вносим его в реестр ➡️ оцениваем ➡️ утверждаем с клиентом.
Во втором: подаём официальный запрос на изменения заказчику ➡️ вносим их в реестр ➡️ оцениваем ➡️ утверждаем.
❓Оценка обычно включает в себя анализ того, как меняются стоимость, качество и сроки проекта, если изменения одобрят.
Шаг 6. Утвердить скоуп
Получаем согласие всех заинтересованных сторон на оговорённый объём проекта. Это может быть полноценный документ с подписями или просто имейл стейкхолдерам.
Теперь со скоупом нужно сделать последнюю вещь — показать его всем, кто связан с проектом, и получить подтверждение, что всё окей.
