Все вокруг наперебой хвалят популярные Agile-методы, а ты думаешь: подойдут ли они твоей маленькой команде? У тебя в офисе всё по-домашнему: проблему можно обсудить просто повернувшись к коллеге или за чашкой кофе во время обеда. Зачем тогда десятки ролей, церемоний и регламентов? Возможно, пора присмотреться к Crystal Clear — не самой известной, но интересной методологии для небольших команд.
Что такое методология Crystal Clear
— гибкая упрощённая методология для разработки программного обеспечения. В её основе нет набора чётких правил, поэтому она идеально подходит для небольших команд до 8 человек
Работает по принципу инкрементной доставки, поэтому команды могут запускать продукт на ранней стадии, а затем улучшать его с помощью последующих итераций. В результате менеджеры получают быструю обратную связь, а разработчики не тратят время на функции, которые могут не устроить клиента.
Clear — это часть семейства методологий Crystal. Его разработал американский учёный Алистер Кокберн. Подходы Crystal выбирают, учитывая размер команды и уровень критичности проекта. Если Clear подходит для маленьких команд, то более масштабные варианты, например Sapphire, рассчитаны на проекты с большим числом участников и повышенными требованиями к безопасности.
🧘 Как управлять несколькими проектами без постоянных уточнений?
Делимся советами из рабочего опыта команды Weeek →
На каких свойствах строится Crystal Clear

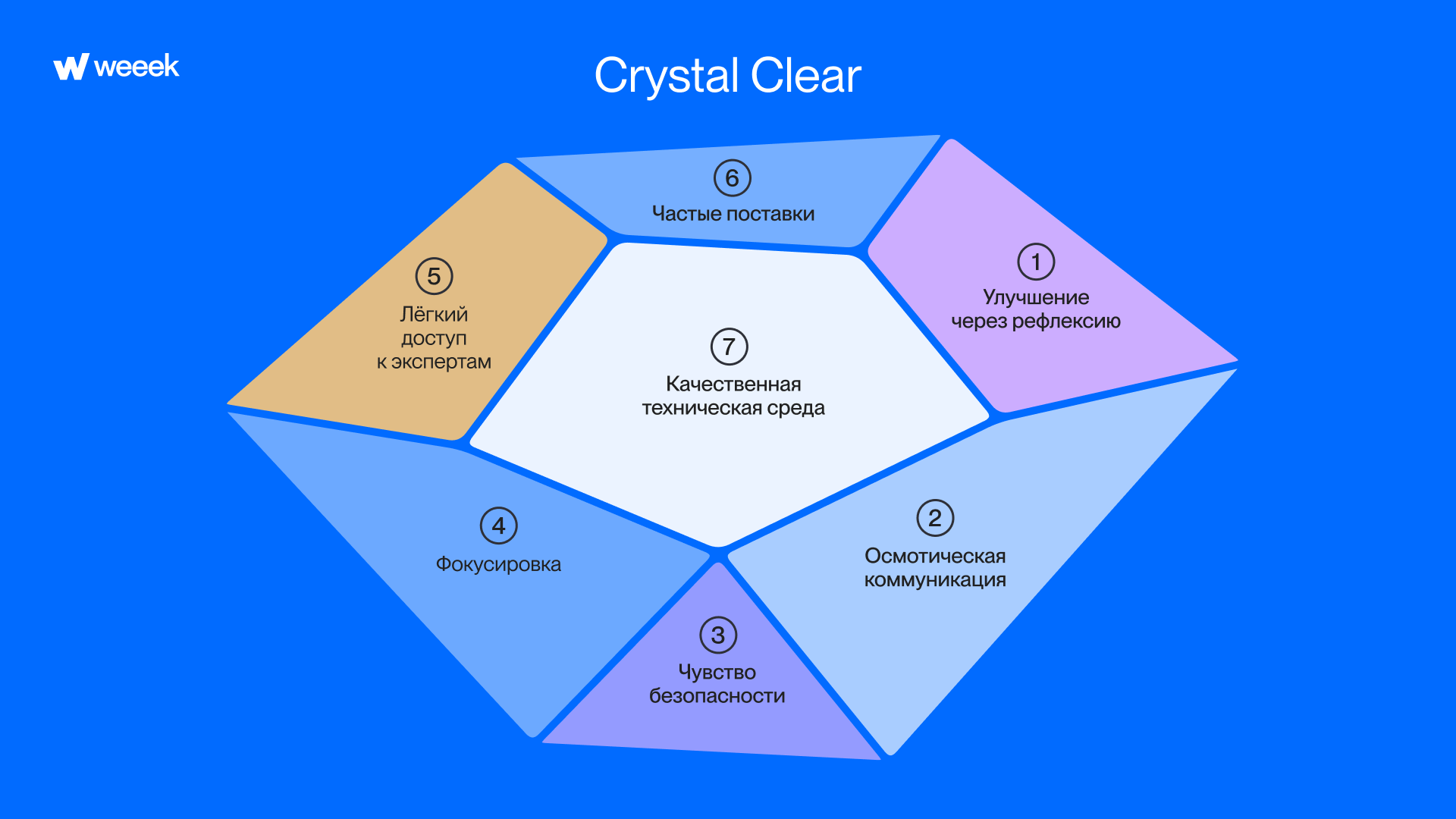

Кокберн, наблюдая за многими успешными командами, выделил семь основных свойств Crystal Clear. При этом три из них — обязательные для любой команды, а остальные делают работу эффективнее.
Основные
Команда регулярно отдаёт пользователям работающий и протестированный код — хотя бы раз в несколько месяцев. После каждого релиза разработчики собирают отклики и правят продукт.
Постоянные улучшения. После каждой итерации команда на коротких встречах обсуждает, что сработало, а что нет, и как улучшить процесс. Так, проблемы решают в короткие сроки, а подход корректируют.
Открытая коммуникация (осмотическая). Кокберн рассчитывал Crystal Clear на небольшие команды до 8 человек, которые работают в одном месте. Смысл в том, что участники постоянно общаются друг с другом и слушают разговоры коллег. И получается, что нужная информация доходит до каждого, даже если вопрос задают не ему.
Если команда работает удалённо, общий канал и комментарии к задачам в таск-менеджере частично заменяют общую комнату: все видят, кто что обсуждает.
Дополнительные
Личная безопасность. Каждый участник команды может свободно задавать вопросы и рассказывать о проблемах, не опасаясь осуждения. При этом ошибки в Crystal Clear воспринимаются как возможность учиться, находить лучшие решения и улучшать рабочий процесс.
Фокусировка. Каждый участник понимает свои приоритеты и сосредотачивается на текущих задачах, не отвлекаясь постоянно на новые поручения. Желательно, чтобы сотрудник одновременно участвовал не более чем в двух проектах.
Доступ к опытным пользователям. У команды есть человек, который хорошо знает, как пользуются продуктом, и отвечает на вопросы без долгих согласований. Кокберн советует видеть его хотя бы раз в неделю, а в остальное время звонить ему при первой необходимости.
Техническая среда. Доступны автоматизированные тесты, частая интеграция кода или управление версиями. Эти инструменты помогают быстрее находить ошибки, проверять изменения и упрощают совместную работу разработчиков.
больше дела
команды без лишней бюрократии
Кому подходит Crystal Clear
Crystal Clear подойдёт тем, кому «велики» другие Agile-подходы с их сложным внедрением, огромным количеством согласований, кучей правил и обязательных действий. При этом все постоянно на связи или находятся в одном офисе.
Небольшие команды
Во многих обзорных статьях можно встретить цифру в 10 человек, однако в классической классификации Алистера Кокберна — 6–8 человек. Это помогает поддерживать постоянное общение без сложной координации.
Проекты с невысокой критичностью
Если ошибка в проекте приводит лишь к небольшим неудобствам или потере денег, которые компания может себе позволить. Команда находит её и исправляет без угрозы для людей и бизнеса. Но если ошибка грозит большими убытками или угрожает здоровью людей, нужны строгие тесты и несколько уровней контроля. Так бывает в платёжных системах и медицинском софте.
Проекты с быстрым циклом обратной связи
Crystal Clear для тех команд, кому необходимо постоянно показывать результаты заказчику, получать комментарии и корректировать продукт. Это помогает быстрее выявлять проблемы и не тратить время на ненужные функции. Но если заказчик ведёт контроль каждого этапа с помощью документации, то стоит подыскать более строгий метод.

Как оценить пригодность Crystal Clear до запуска
Прежде чем переходить на Crystal Clear, полезно ответить себе на несколько вопросов. Первый — про размер команды. Метод рассчитан примерно на 6–8 человек, которые сидят рядом и решают вопросы напрямую, без цепочки согласований. Если каждое решение проходит через трёх руководителей, живое общение быстро превратится в переписку и одно из главных преимуществ Crystal Clear пропадёт.
Дальше стоит подумать, чем грозит ошибка. Если в худшем случае пользователи увидят баг, а команда потеряет немного времени и денег, Crystal Clear подойдёт. Если же ошибка может стоить больших денег или навредить людям, проекту нужны строгие тесты и несколько уровней проверок и лучше выбрать метод построже.
Третий вопрос: как часто команда сможет показывать результат пользователям и получать от них отклик? Crystal Clear держится на регулярных релизах и на эксперте-пользователе, до которого легко достучаться. Если заказчик выходит на связь раз в квартал, сверять продукт с ожиданиями будет просто не с кем.
И наконец, посмотри, насколько команде понятна сама работа: знает ли каждый цели проекта, свои задачи и то, как команда планирует прийти к результату. Документов в Crystal Clear немного, поэтому общее понимание держится на разговорах. Если его нет уже с самого начала, лучше обсудить цели и роли, а потом переходить на новый метод.

Чем Crystal Clear отличается от Scrum и Kanban
Про Scrum и Kanban слышали многие, кто работает с проектами, а вот Crystal Clear встречается реже. Все три подхода относят к гибким (Agile), но работу они устраивают по-разному: Scrum держится на ритме спринтов, Kanban — на равномерном потоке задач, а Crystal Clear — на живом общении в небольшой команде. Главные отличия собрали в таблицу 👇
| Параметр | Crystal Clear | Scrum | Kanban |
|---|---|---|---|
| Размер команды | 6–8 человек | До 10 человек | Без ограничений |
| Роли | Спонсор, ведущий проектировщик, эксперт-пользователь, разработчики | Владелец продукта, Scrum-мастер, разработчики | Специальные роли не обязательны |
| Обязательные события | Регулярные встречи, на которых команда разбирает процесс, и частые релизы | Спринт, планирование спринта, ежедневный Scrum, обзор спринта, ретроспектива | Нет обязательного набора событий |
| Итерации | Длину выбирает команда, релиз пользователям — раз в несколько месяцев | Фиксированные, до месяца (обычно 1–4 недели) | Нет итераций, задачи идут непрерывным потоком |
| Как меняют процесс | Команда сама подстраивает процесс на регулярных встречах | Команда обсуждает изменения на ретроспективе | Команда меняет процесс постепенно, по метрикам потока |
| Документация | Минимально достаточная | Бэклог продукта, бэклог спринта, инкремент | Минимальная, главное — доска задач |
| Коммуникация | Постоянная: команда сидит в одной комнате | Ежедневный Scrum и встречи спринта | Без обязательного формата |
| Фокус подхода | Общение в команде, частые релизы, регулярная доработка процесса | Ценный результат в каждом спринте и корректировка курса по итогам | Ограничение числа задач в работе и равномерный поток |
| Когда применять | Проекты, где ошибка не угрожает людям и бизнесу | Продукт с меняющимися требованиями и чёткими циклами | Поддержка и постоянный поток задач |
| Кому подходит | Маленьким командам в одном помещении, которым нужна гибкость | Командам до 10 человек, которые хотят показывать результат каждые 1–4 недели | Командам с непрерывным потоком задач |
Как устроен рабочий цикл Crystal Clear
Crystal Clear использует вложенные циклы разработки: от выполнения отдельной задачи до завершения всего проекта.
🔹 Проект. Цикл включает подготовительный этап, несколько поставок продукта и подведение итогов проекта, которое состоит из анализа и работы над ошибками. Каждый цикл может занимать от нескольких дней до нескольких недель. При этом поставка и ритуал завершения могут повторяться несколько раз
🔹 Поставка. Пересмотр плана релиза программы и серии итераций разработки. В итоге команда работает над кодом, готовым к использованию. Затем его поставляют реальным пользователям, анализируют и решают, что улучшить. Цикл длится от одной недели до нескольких месяцев
🔹 Итерации. Здесь планируются итерации, ежедневные интеграционные циклические мероприятия, анализ и работа над ошибками. Команда ставит задачи на ближайший период, разрабатывает функционал, тестирует и показывает результат пользователям. После на основе анализа решает, что стоит изменить в следующем цикле. Этот цикл, как и предыдущий, может длиться от недели до нескольких месяцев
🔹 Ритм работы. В классификации Crystal Clear это также называется рабочей неделей/днём. Это понимание того, что и когда выполняется. Например, в начале недели команда расставляет приоритеты и планирует задачи. В течение дня разработчики пишут и проверяют код, интегрируют изменения и согласуют работу друг с другом, если это нужно. При этом каждый день коротко обсуждают прогресс, проблемы и дальнейшие действия
🔹 Интеграция. Разработчики создают код, добавляют его в общую версию продукта и проверяют результат. Интеграция может проходить ежедневно, еженедельно или непрерывно, параллельно с разработкой
🔹 Разработка. Это ключевой цикл проекта, когда каждый из команды пишет код, тестирует его и интегрирует в общую систему. На него выделено от 15 минут до нескольких дней
Алистер Кокберн выделяет восемь ролей в Crystal Clear, четыре из которых считает ключевыми.
- 1. Заказчик или спонсор проекта определяет цели, приоритеты и ограничения проекта
- 2. Ведущий проектировщик отвечает за техническую архитектуру и проектные решения
- 3. Разработчики-программисты создают функционал, пишут код и тестируют его
- 4. Представитель пользователей отражает потребности пользователей и проверяет, насколько продукт им соответствует
Остальные четыре роли, которые выделил автор метода, можно совмещать или распределять между участниками команды. Это эксперт в предметной области для бизнес-задач, координатор для организации работы команды, тестировщик для проверки качества продукта и технический писатель, который готовит документацию.
Как команда отслеживает состояние работы
Информационный радиатор — это всё, что команда размещает на виду, и каждый понимает, как продвигается работа. Термин придумал Кокберн. Чаще всего это доска с задачами, но подойдут и график оставшейся работы или план релизов. Это работает, пока данные свежие: доску, которую последний раз обновляли месяц назад, все быстро перестают замечать.
Как работает обратная связь
Команда узнаёт, что идёт не так, из двух источников: от себя и от пользователей.
Раз в несколько недель участники проекта на час откладывают задачи и разбирают последний цикл. Например, ревью кода застряло на три дня, потому что им занимался один человек. Значит, в следующем цикле код смотрят двое.
С пользователями проще. Команда отдаёт им рабочую версию и смотрит, как они с ней работают. Если бухгалтер пять минут ищет кнопку выгрузки, требования пора пересматривать.
больше свободы
за прогрессом в одном месте
Как внедрить Crystal Clear в команде

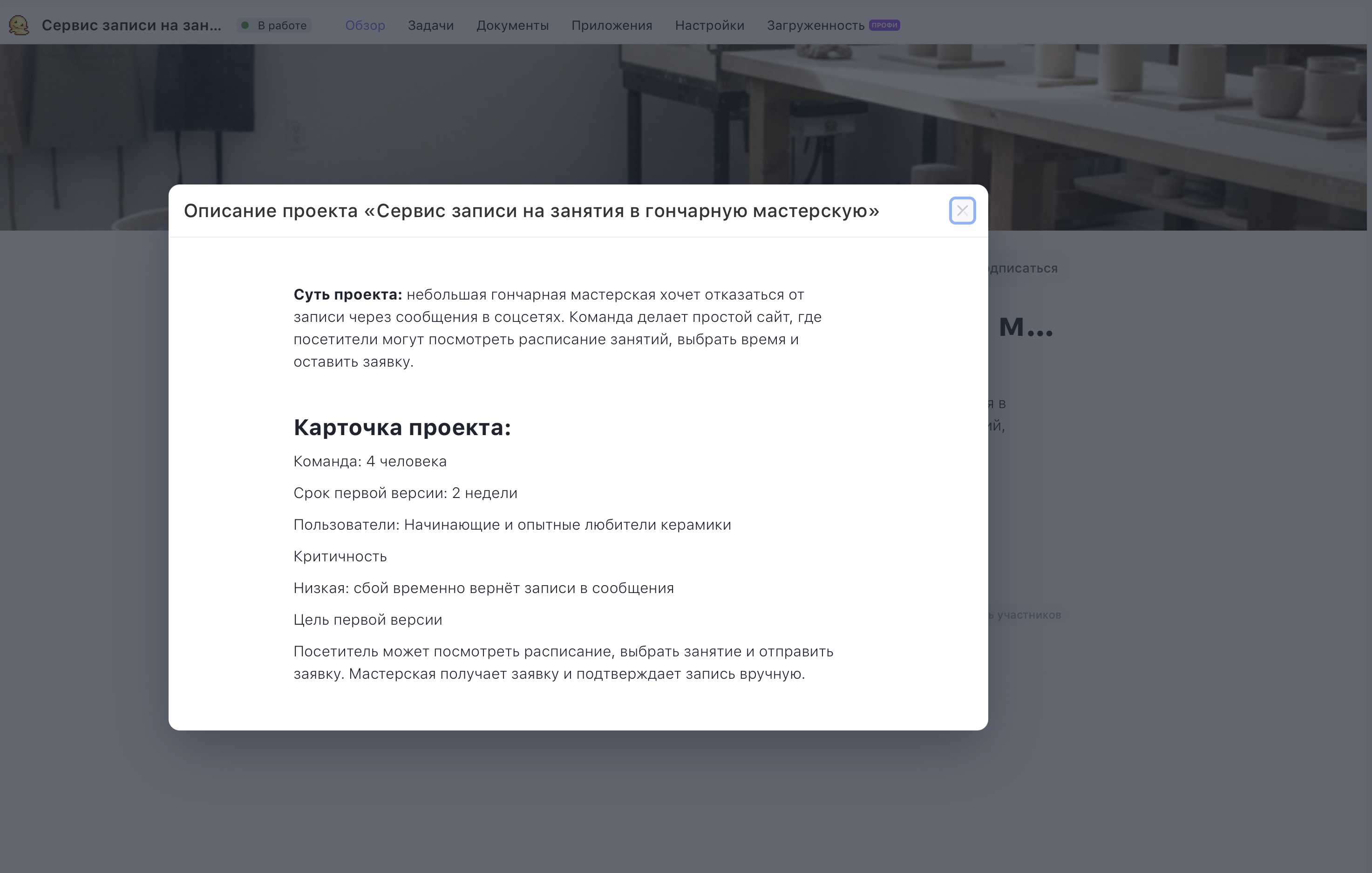

Шаг 1. Оценить размер команды и критичность проекта
Сначала определим ожидаемый бизнес-эффект, его цели и возможные последствия ошибок. Также сразу оценим ущерб при сбое программы. Затем выясняем ожидания и запросы пользователей, готовим необходимые технологии, составляем план разработки и определяем, сколько человек участвует и насколько легко им взаимодействовать друг с другом.
Результат: описаны цели проекта, состав команды, основные риски и требования к контролю качества.

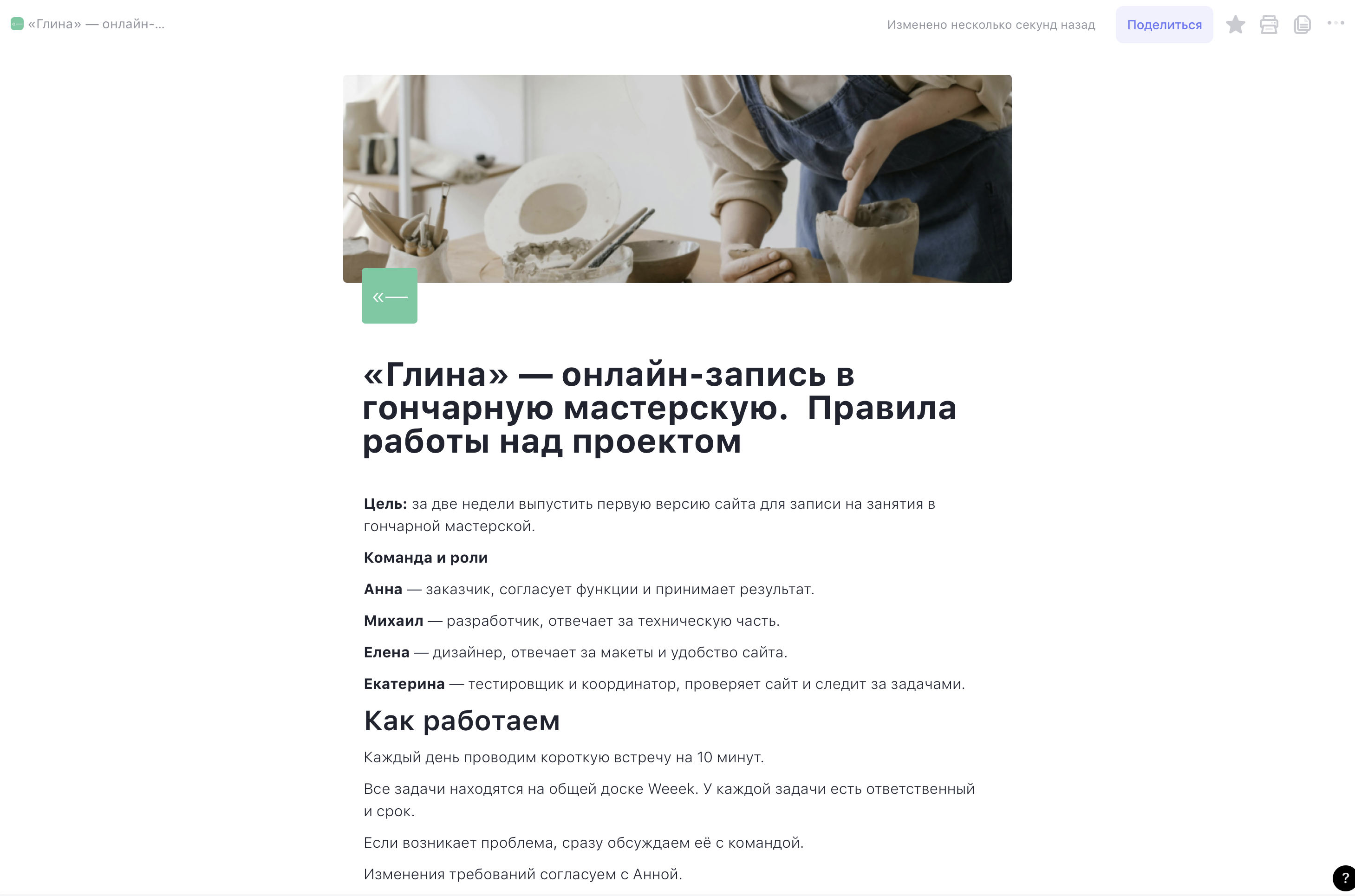

Шаг 2. Зафиксировать роли и минимальные рабочие договорённости
Каждому участнику даём роль: кто-то отвечает за технические решения, кто-то — за разработку, кто-то — за обратную связь от пользователя. При этом каждый сотрудник может выполнять сразу две и три роли, если ему хватит компетентности.
Также на этом этапе договариваемся, как и когда принимать решения, сообщать о проблемах и согласовывать изменения. А чтобы лишить всех возможности заявлять, что этого он не знал и вообще никто ничего ему не говорил, правила фиксируем в Базе знаний Weeek. Это быстро, просто и очень удобно. Так участники смогут моментально найти нужную информацию и не зависеть от сообщений в чатах.
Результат: распределили ответственных и получили документацию с основными правилами работы.

Шаг 3. Задать ритм поставок, итераций и интеграции
Определяем продолжительность итераций, частотность выпуска новых версий продукта и время, когда команда будет объединять изменения в общий код. Необязательно в начале проекта ставить цель частых поставок, график должен соответствовать сложности проекта и возможностям команды.
Для упрощения координации вновь обращаемся к Weeek. В таск-менеджере создаём отдельный проект, затем доску. Настраиваем её для планирования задач по итерациям. Для каждой задачи назначаем сроки и ответственных.
Результат: получили календарь итераций и поставок, а также понятный порядок интеграции и проверки кода.

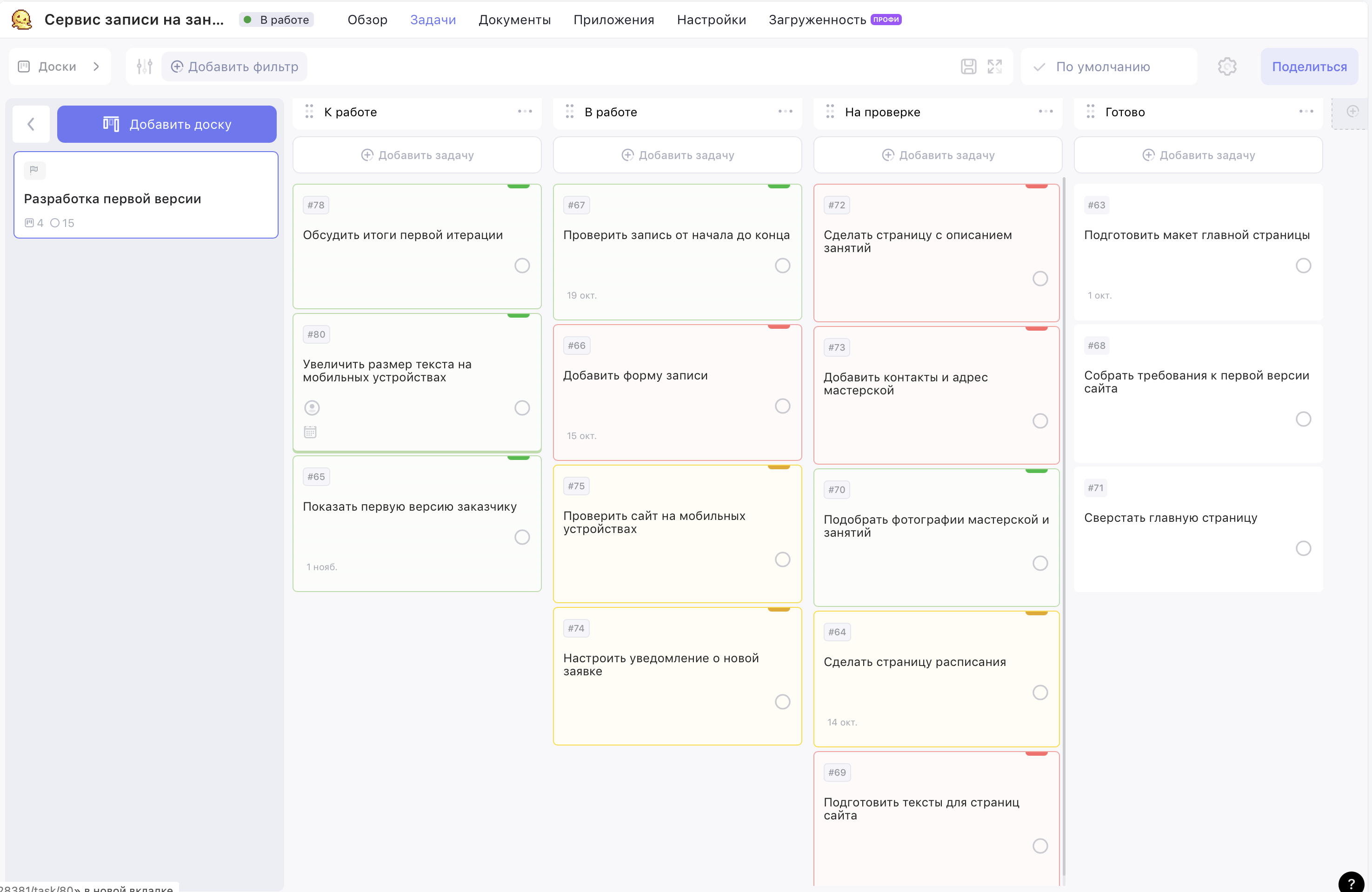

Шаг 4. Настроить прозрачную доску и короткие коммуникации
Вся команда должна быть в курсе, кто и что делает, поэтому создаём Канбан-доску в Weeek. Можно использовать классические названия колонок, типа К работе, В работе, На проверке и Готово, а можно настроить под конкретные задачи проекта. Не забываем перемещать задачи по мере выполнения, назначать ответственных и устанавливать сроки. Во-первых, это занимает секунду времени, а во-вторых, в Weeek все задержки тут же загорятся красным п̶л̶а̶м̶е̶н̶е̶м̶ ярлыком.
Обязательно проводим ежедневные короткие встречи, на которых обсуждаем прогресс, проблемы и дальнейшие действия. Эту информацию, кстати, также можно фиксировать в теле самой задачи.
Результат: команда работает с актуальной доской задач и регулярно обменивается информацией без необходимости собирать отдельные отчёты о ходе работы.

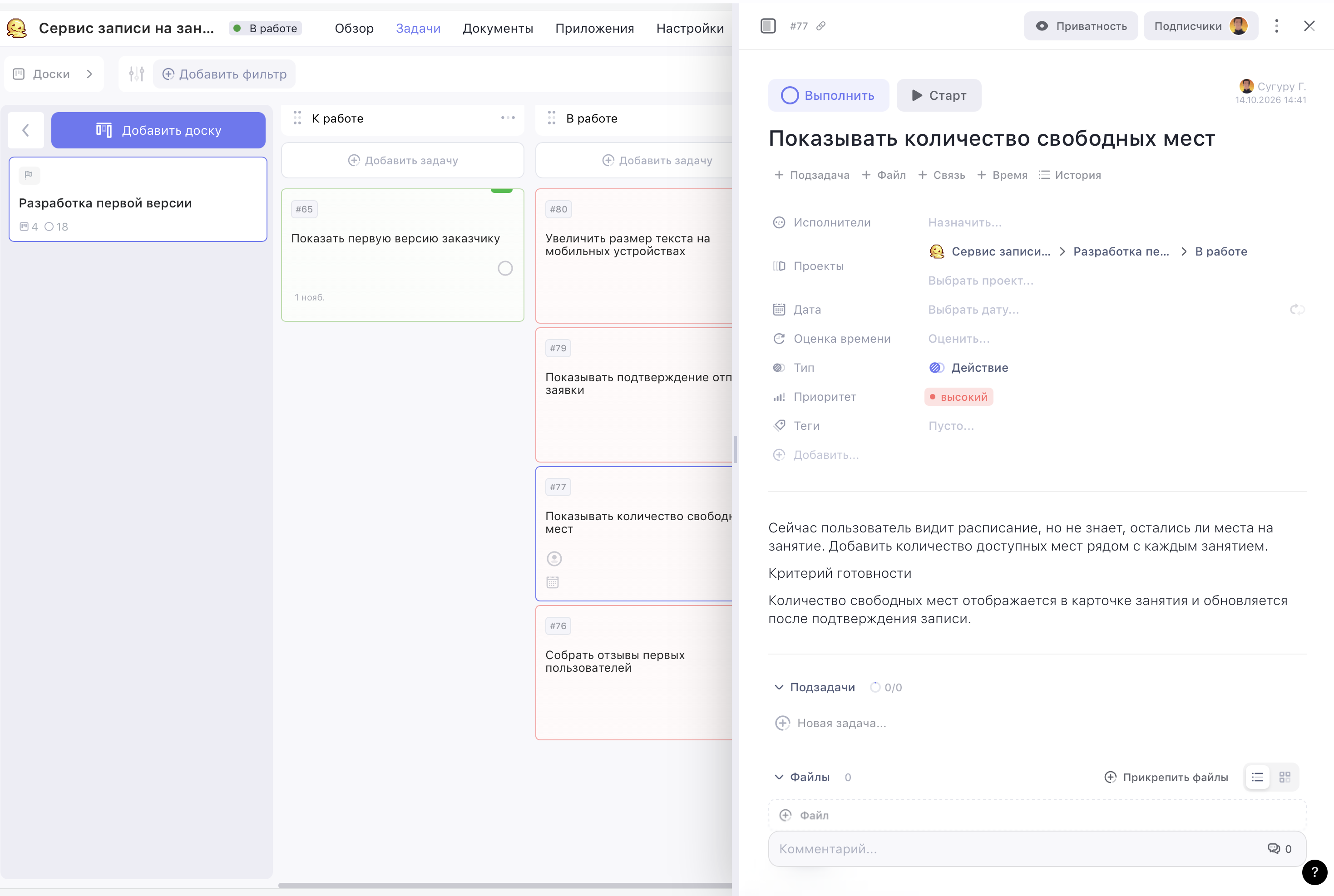

Шаг 5. Провести первый цикл и собрать обратную связь
Для начала возьмём небольшой набор задач, которые команда сможет быстро завершить, проверить и показать пользователю за одну итерацию. После собираем отзывы: что работает хорошо, какие функции не нужны, а каких не хватает, и какие нашлись проблемы. Также оценим, насколько удобным оказался выбранный порядок работы.
В Weeek все замечания фиксируем в виде отдельных задач, назначаем ответственных и устанавливаем сроки исправления.
Результат: получаем проверенную версию продукта, список замечаний и приоритетные улучшения.

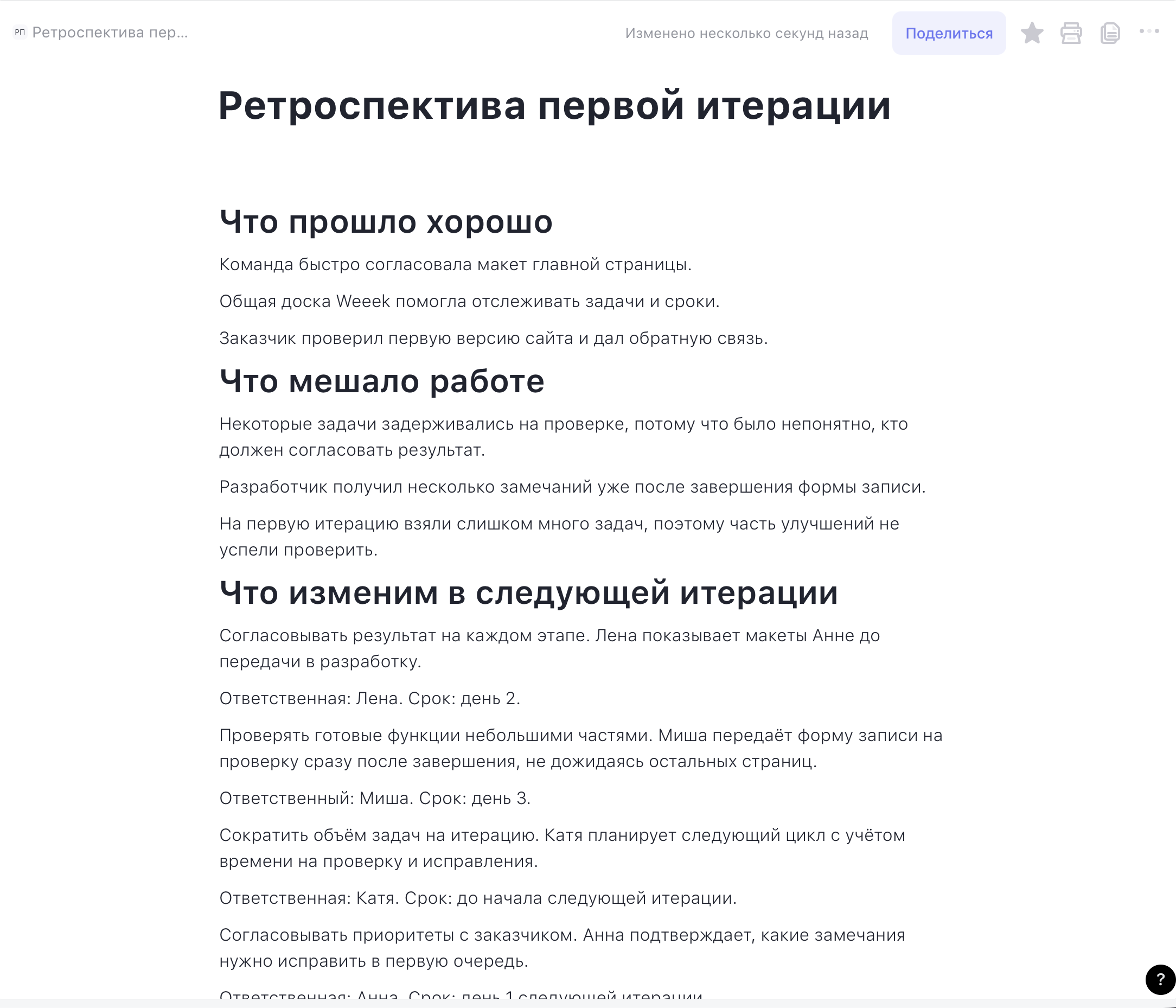

Шаг 6. Скорректировать процесс на ретроспективе
После итерации обсуждаем, что действительно упрощало работу команде, а что осложняло. Например, задачи постоянно задерживаются на проверке — тогда пересматриваем распределение ответственности или уменьшаем объёмы работы, которые команда берёт на одну итерацию.
Все выводы фиксируем в Базе знаний Weeek, чтобы не столкнуться вновь с этими же проблемами в следующих итерациях.
Результат: список улучшений с ответственными и сроками, который команда проверит в следующем цикле.

Преимущества, ограничения и признаки работающего процесса
Crystal Clear — очень простая для внедрения методология, в этом и есть её преимущество.
- Минимум формальностей. Разработчики не тратят время на ненужную отчётность, а работают только с теми правилами и документами, которые действительно нужны для разработки
- Лёгкий старт. Команда быстро включается в работу без сложных правил, множества ролей и бесконечных митингов
- Оперативная обратная связь. Регулярное общение и частые выпуски продукта помогают быстрее показать результат заказчику и пользователям, находить ошибки на ранних этапах и уточнять требования
- Прозрачность работы. Участники понимают цели проекта и свои задачи, общаются без лишних формальностей и быстро получают советы и обратную связь
- Регулярные улучшения. Команда быстро оценивает результаты итераций и меняет подход, если он не работает
- Гибкость. Crystal Clear легко подстроить под цели проекта и особенности команды
Однако Crystal Clear подходит не всем. Перечислим, в каких ситуациях стоит подумать о других подходах:
- Удалённая команда. Метод опирается на то, что люди слышат друг друга в одной комнате. Чаты и созвоны отчасти заменяют общий офис, но часть информации до людей не доходит
- Команда больше 8 человек. Чем больше людей, тем сложнее держать всех в курсе без формальных процессов
- Высокая цена ошибки. Платёжным системам, медицинскому софту и другим проектам, где ошибка стоит больших денег или здоровья, нужны более строгие проверки
- Нужна подробная документация. Например, когда проект по контракту передают другой команде или заказчик принимает каждый этап по документам
Ну а чтобы понять, что Crystal Clear работает, достаточно посмотреть, как команда живёт от релиза к релизу. Если версии выходят в нужные сроки, команда заранее узнаёт о проблемах, а задачи не копятся в колонке В работе — значит, ты на верном пути.
